Prerrequisitos: calendario, planes y activos

Manual de Programación Automática · capítulo 2 de 8

Antes de crear la programación, cuatro cosas deben existir: el sitio correcto en el encabezado, los activos registrados, los planes (plantillas de tarea con periodicidad) y un calendario.

Qué Dónde Por qué
Sitio en el encabezado selector de sitio en la parte superior de la pantalla (manual Empresas y jerarquía) la programación y todos los tickets generados nacen en el sitio activo en el momento de generar. El asistente lista los activos de ese sitio y de los sitios debajo de él.
Activos menú Activos, una familia por tipo — UPS, Grupos electrógenos, Climatización, Tableros eléctricos… (manual Activos) el asistente elige los activos por Tipo de Activo. La ubicación y la prioridad del activo pasan al ticket.
Planes Conocimiento › Plantillas solo entran en la programación las plantillas con Periodicidad completada (abajo).
Calendario Configuración › Calendarios obligatorio en el asistente: es el que dice qué días son hábiles.

Un plan es una plantilla de tarea (Conocimiento › Plantillas) que dice qué hacer — el checklist que responde el técnico — y con qué frecuencia. Lo que la programación lee de la plantilla:

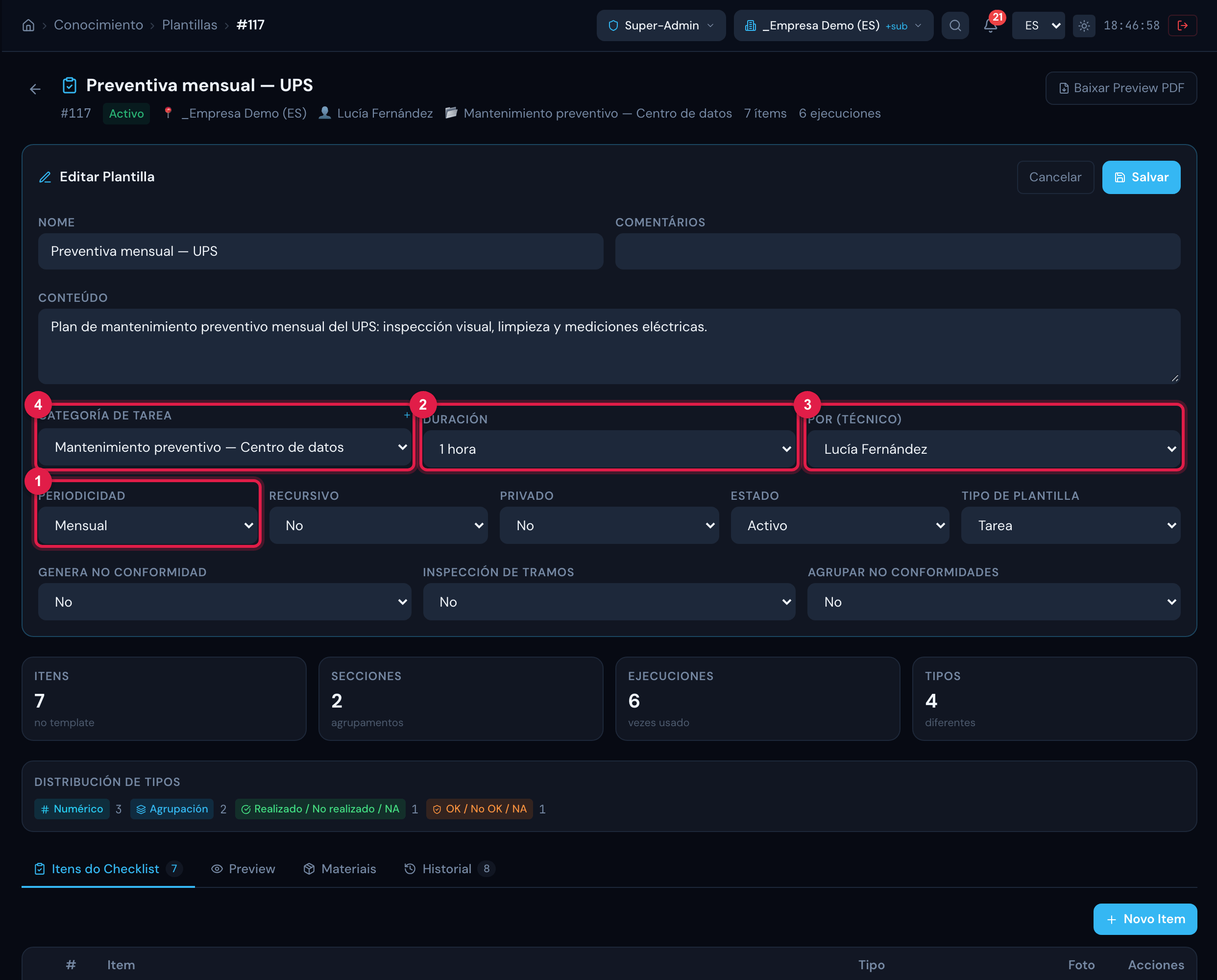

Recursos › Plantillas › la plantilla "Preventiva mensual — UPS" en edición: Periodicidad, Duración, Por (Técnico) y la categoría de tarea.

Figura 2. Recursos › Plantillas › la plantilla “Preventiva mensual — UPS” en edición: Periodicidad, Duración, Por (Técnico) y la categoría de tarea.

  1. 1Periodicidad — sin ella, la plantilla no aparece en el asistente.
  2. 2Duración — se convierte en las horas previstas y en el fin de la tarea. Vacía, H2O asume 30 min.
  3. 3Por (Técnico) — el técnico, que va a la tarea de cada ticket generado.
  4. 4Categoría de tarea de la plantilla — va a la tarea del ticket generado (el ticket en sí nace sin categoría).
Periodicidad Intervalo entre visitas Día preferido indicado
Diario 1 día corrido Día de la semana
Semanal 7 días Día de la semana
Quincenal 14 días Día de la semana
Mensual 1 mes Día del mes
Bimestral 2 meses Día del mes
Trimestral 3 meses Día del mes
Semestral 6 meses Día del mes
Anual 1 año Día del mes
Personalizado el número de días de ¿Cada cuántos días? Día de la semana si es menos de 28 días; Día del mes por encima
  • La periodicidad se graba en portugués en la plantilla, sea cual sea el idioma de la pantalla; el asistente muestra el rótulo traducido.
  • Regla del sistema para Diario: la periodicidad cuenta días corridos, sábados y domingos incluidos; el ticket del sábado pasa al viernes y el del domingo al lunes (día hábil más cercano). Con fin de semana no hábil, viernes y lunes quedan con dos tickets. No hay opción “solo días hábiles” para esta periodicidad.
  • El checklist no se copia al ticket: la tarea apunta a la plantilla y lee los ítems en el momento de la ejecución. Si usted modifica el checklist de la plantilla, los tickets aún no ejecutados ya usan la versión nueva.

El calendario dice cuándo trabaja la empresa: los horarios de cada día de la semana y la lista de feriados. La programación usa solo dos cosas de él: qué días de la semana tienen horario y qué fechas son feriado.

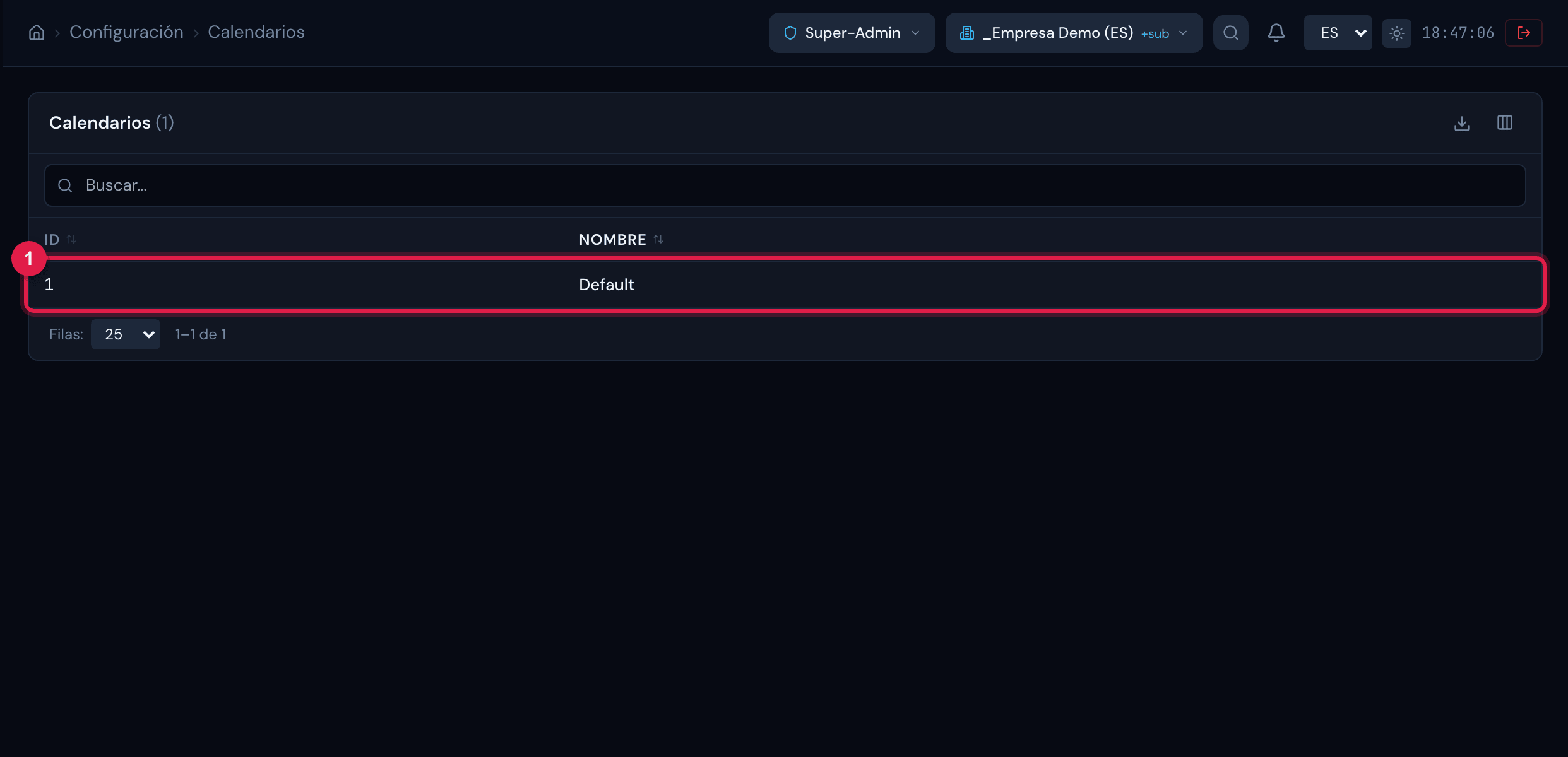

Configuración › Calendarios: la lista de los calendarios de la empresa — este es el nombre que aparece en el campo Calendario del asistente.

Figura 3. Configuración › Calendarios: la lista de los calendarios de la empresa — este es el nombre que aparece en el campo Calendario del asistente.

  1. 1Un calendario. La lista muestra solo ID y Nombre; los horarios y feriados no aparecen aquí.
  • Día hábil es el día de la semana con al menos una franja horaria en el calendario y que no es feriado. Un calendario sin ningún horario registrado se trata como lunes a viernes.
  • El feriado perpetuo vale todos los años el mismo día y mes; el feriado común vale solo en las fechas registradas.
  • La fecha que cae en día no hábil pasa al día hábil más cercano: H2O prueba primero el día anterior, después el siguiente, después dos días antes, dos después, y así hasta 7 días. Con sábado y domingo no hábiles, un preventivo de sábado pasa al viernes y uno de domingo pasa al lunes — en el ejemplo de este manual, el 10/01/2027 (domingo) pasó al 11/01.
  • El calendario también se usa en el SLA y en los Planes de Mantenimiento; los detalles están en el manual Ubicaciones y calendarios.
