Crear una programación
Manual de Programación Automática · capítulo 3 de 8
En Planificación › Programación Automática, haga clic en Nueva Programación. El asistente tiene cuatro pasos — Datos Generales, Activos, Planes y Confirmación — y nada se graba hasta el botón Generar Programación del último paso. Siguiente solo se habilita cuando el paso está completo; Volver regresa sin perder lo completado.Paso 1 — Datos Generales
Sección titulada «Paso 1 — Datos Generales»

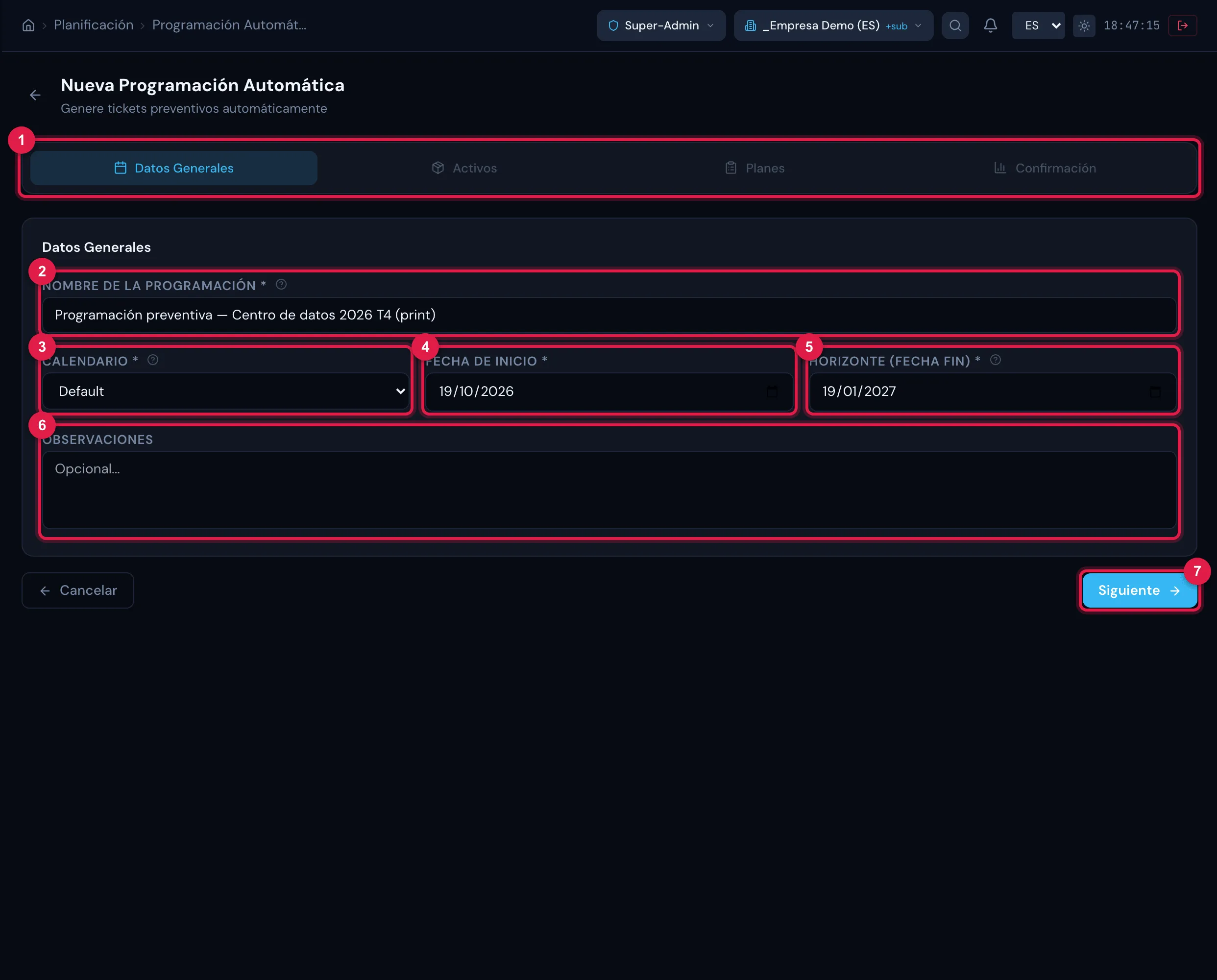

Figura 4. Nueva Programación Automática, paso Datos Generales: nombre, calendario, fecha de inicio, horizonte y observaciones.
- 1Los cuatro pasos — el actual destacado; los ya hechos reciben una marca y pueden reabrirse.
- 2Nombre de la Programación — ej.: “Programación preventiva — Centro de datos 2026 T4”.
- 3Calendario — obligatorio; los calendarios de la empresa (capítulo 2).
- 4Fecha de Inicio — el primer día del horizonte.
- 5Horizonte (Fecha Fin) — hasta cuándo generar.
- 6Observaciones — texto libre, opcional.
- 7Siguiente — solo con los cuatro campos obligatorios completados.
- La Fecha Fin debe ser posterior a la Fecha de Inicio; H2O rechaza la grabación si no lo es (capítulo 8).
- Horizontes de 3 a 12 meses funcionan bien: todos los tickets se crean de inmediato, y un horizonte largo llena la lista de tickets Planificados. Para el período siguiente, cree otra programación que empiece el día siguiente al fin de esta.
- La ayuda del campo dice que el horizonte “puede extenderse después”; hoy eso no tiene pantalla — vale la regla anterior.
Paso 2 — Activos y día preferido
Sección titulada «Paso 2 — Activos y día preferido»Elija el Tipo de Activo (UPS, Grupos electrógenos, Climatización, Tableros eléctricos…), marque los activos y asigne a cada uno su día preferido. Encima del tipo de activo está la opción Sin activo (el activo viene de la plantilla), para cuando el activo ya está vinculado en la propia plantilla (sección siguiente). Siguiente se habilita con al menos un activo marcado o con esa opción.

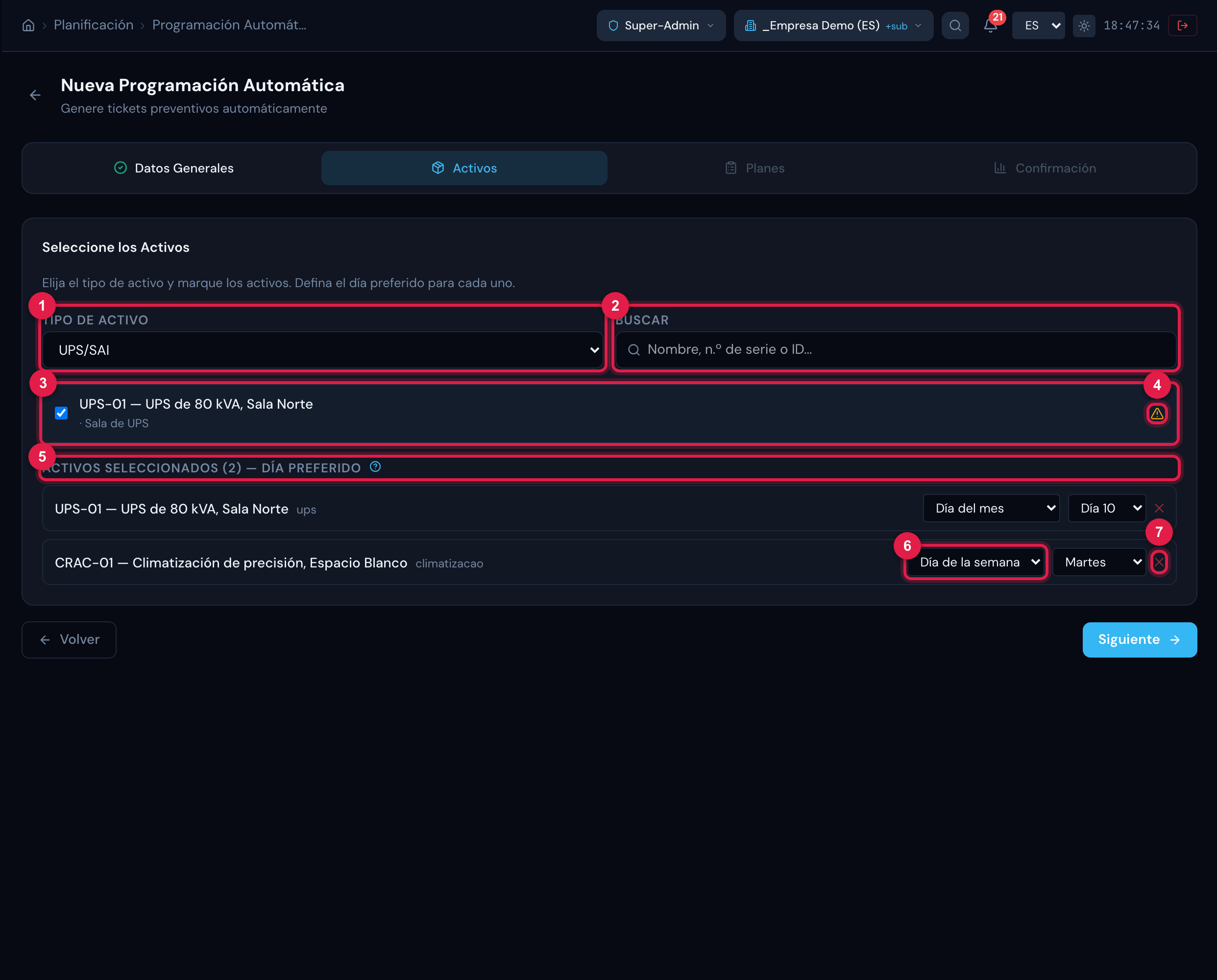

Figura 5. Paso Activos: el tipo elegido, la lista de activos con la búsqueda y, abajo, los Activos Seleccionados con el Día Preferido de cada uno.
- 1Tipo de Activo — un tipo a la vez; los activos marcados se conservan al cambiar de tipo.
- 2Buscar — por nombre, número de serie o ID.
- 3Un activo marcado — la fila muestra el número de serie y la ubicación.
- 4Aviso Ya tiene programación: … — el activo ya está en otra programación Activa (pase el mouse para ver cuáles). Puede continuar; es solo una alerta contra la duplicidad.
- 5Activos Seleccionados (N) — Día Preferido: un activo por fila.
- 6Día del mes (Día 1 a 28) o Día de la semana (Lunes a Domingo).
- 7✕ — quita el activo de la selección.
| Día preferido | Cómo calcula H2O las fechas | Usar con |
|---|---|---|
| Día del mes (1–28) | la primera fecha es ese día en el mes de la Fecha de Inicio; si ya pasó, salta un período entero. Después suma el intervalo del plan, siempre el mismo día del mes. El límite 28 evita los meses cortos. | Mensual, Bimestral, Trimestral, Semestral, Anual, Personalizado ≥ 28 días |
| Día de la semana | la primera fecha es el primer día de la semana elegido a partir de la Fecha de Inicio (inclusive); después suma el intervalo del plan. | Semanal, Quincenal, Personalizado < 28 días |
| Plan Diario | un ticket por día hábil del calendario, de la Fecha de Inicio al horizonte; el día no hábil se salta, no se mueve (con un calendario de 7 días hábiles, sale todos los días). El día preferido no se aplica. | Diario, Personalizado de 1 día |
- Un plan de menos de 28 días (Semanal, Quincenal, Personalizado < 28) nunca queda atado al Día del mes: con Día del mes, la primera visita es la Fecha de Inicio, y las siguientes suman el intervalo.
- El mismo ítem nunca recibe dos tickets el mismo día.
- En el paso Planes, la plantilla diaria muestra Diario: un ticket por día hábil del calendario (el día preferente no se aplica).
Repartir los días preferidos — UPS el día 10, tableros el miércoles, climatización el martes — distribuye la carga del equipo a lo largo del mes.
Programar sin activo (el activo viene de la plantilla)
Sección titulada «Programar sin activo (el activo viene de la plantilla)»Hay plantillas en las que el activo ya está dentro de la plantilla: cada ítem de medición apunta al equipo que mide. Una plantilla de sala técnica puede vincular, en el mismo checklist, la temperatura al CRAC, la carga al UPS y la tensión al tablero; en la “Inspección mensual de la infraestructura — Centro de datos” de este manual, el ítem “Bomba de impulsión BR-01 — funcionamiento y lecturas de operación” está vinculado al activo BR-01 — Bomba de Impulsión. El vínculo se hace en el ítem de la plantilla, con Vincular activo (manual Plantillas de tarea, capítulo 4, sección del activo vinculado al ítem — el mismo vínculo que usa la Ronda). Para esas plantillas, y para rutinas que no son de un solo activo, marque Sin activo (el activo viene de la plantilla): en lugar de un ticket por activo, sale un ticket por visita, vinculado a todos los activos de la plantilla.

Figura 6. Paso Activos con la opción Sin activo (el activo viene de la plantilla) marcada: en Activos Seleccionados, la fila Sin activo (por la plantilla) con su día preferido.
- 1Sin activo (el activo viene de la plantilla) — márquela para programar por la plantilla. La ayuda de abajo resume la regla: un ticket por ocurrencia, vinculado a los activos de la plantilla.
- 2La fila Sin activo (por la plantilla) en Activos Seleccionados — cuenta en el número entre paréntesis.
- 3El día preferido propio de la fila — Día del mes (viene en el día 10) o Día de la semana, con la misma regla de los activos (tabla de arriba).
- 4✕ — quita la opción (lo mismo que desmarcar la casilla).
La opción puede combinarse con activos de familias en la misma programación: marque la casilla y, abajo, elija el tipo y los activos como de costumbre. Cada uno conserva su día preferido.
En el paso Planes, la opción se convierte en un bloque propio, igual a los bloques de las familias:

Figura 7. Paso Planes con el bloque Sin activo (por la plantilla): cada plantilla muestra cuántos activos tienen vinculados sus ítems; la plantilla marcada tiene uno, la siguiente no tiene ninguno.
- 1Bloque Sin activo (por la plantilla) y, a la derecha, N plan(es) · un ticket por ocurrencia.
- 2La plantilla marcada — “Inspección mensual de la infraestructura — Centro de datos”.
- 3🔗 N activo(s) vinculado(s) en la plantilla — cuántos vínculos de activo tienen los ítems de medición de la plantilla. Son esos activos los que llevará el ticket.
- 4En ámbar, ningún activo vinculado en la plantilla — el ticket sale sin activo: puede marcarla, pero el ticket nace sin ningún activo.
- 5Total: N combinación(es) activo × plan — cada plan marcado en el bloque Sin activo cuenta como una combinación.
- Cada plan marcado en el bloque Sin activo se convierte en un ítem de la programación, que genera un ticket por ocurrencia del plan (lo que lleva está en el capítulo 4).
- El bloque sin plan aparece en ámbar y bloquea Siguiente, como cualquier familia. Con más de un bloque, Aplicar a todas las familias marca el plan también en el bloque Sin activo; verifique que sea lo que quiere.
- El aviso Ya tiene programación: … no vale aquí: el asistente no verifica si los activos de la plantilla ya están en otra programación.
- En el paso Confirmación, la tarjeta Activos cuenta solo los activos reales (la fila Sin activo queda fuera); la lista de activos muestra Sin activo (por la plantilla) con el día, y Planes por familia muestra el bloque con N plan(es) · un ticket por ocurrencia. Tickets Estimados cuenta un ticket por ocurrencia de cada plan del bloque.
Paso 3 — Planes
Sección titulada «Paso 3 — Planes»Los planes se marcan por familia de activos: el asistente muestra un bloque por cada familia que entró en el paso 2 (UPS, Grupos electrógenos…), y un plan marcado en un bloque vale para todos los activos de esa familia. El mismo plan puede marcarse en más de una familia.

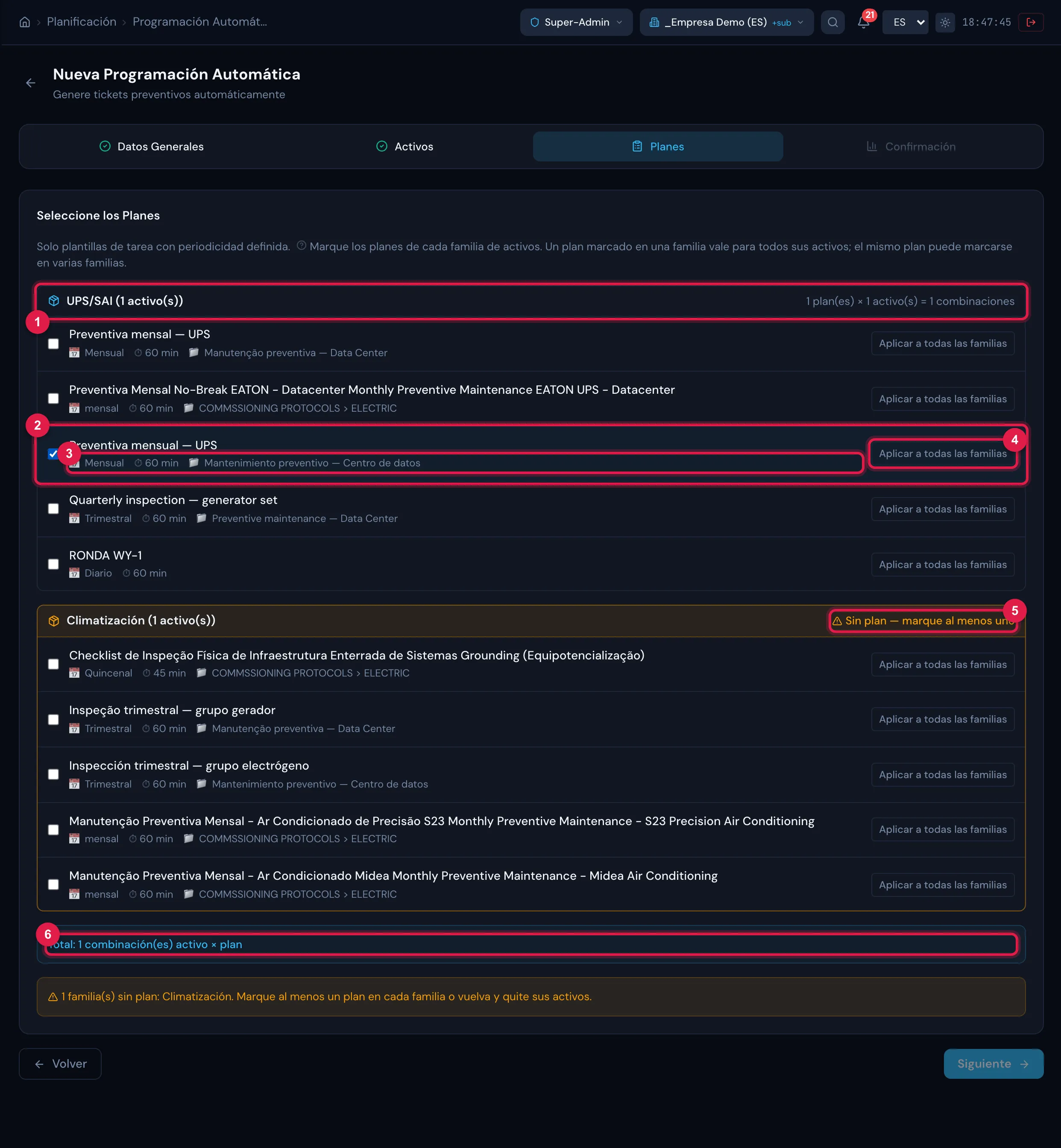

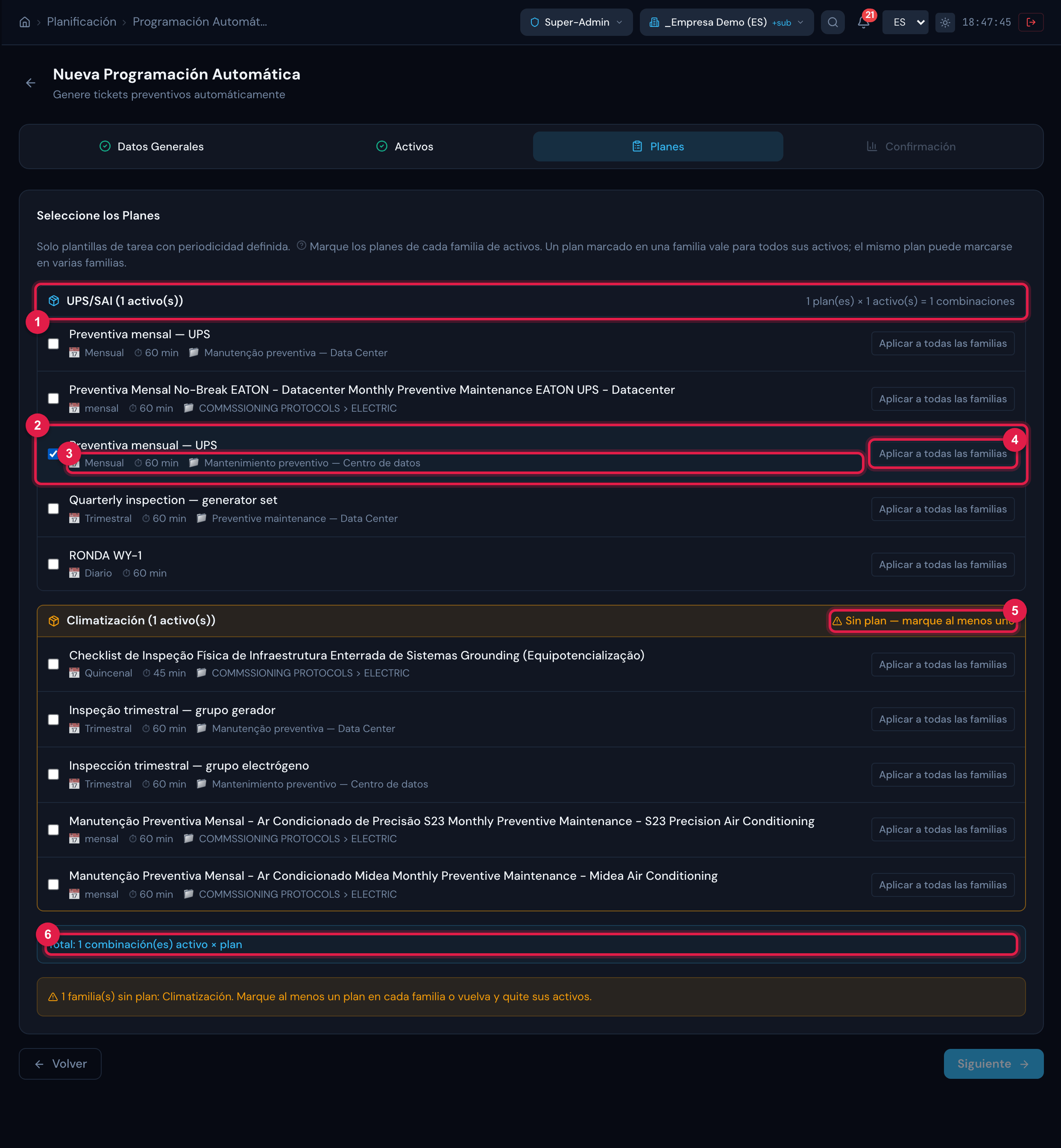

Figura 8. Paso Planes: un bloque por familia de activos seleccionada, con las plantillas con periodicidad; la familia sin plan aparece en ámbar; abajo, el total de combinaciones.
- 1Bloque de la familia — UPS (1 activo(s)) — y, a la derecha, la cuenta P plan(es) × A activo(s) = N combinaciones de esa familia.
- 2Un plan marcado en esa familia.
- 3Periodicidad, duración y categoría de la plantilla (capítulo 2).
- 4Aplicar a todas las familias — marca el plan en todas las familias a la vez (aparece solo con más de una familia); pasa a En todas las familias — quitar cuando ya está en todas.
- 5Familia Sin plan — marque al menos uno (en ámbar): Siguiente queda bloqueado mientras haya una familia sin plan.
- 6Total: N combinación(es) activo × plan — cada combinación se convierte en un ítem de la programación.
La lista trae las plantillas con periodicidad del sitio activo en el encabezado y las plantillas recursivas de los sitios superiores. Una plantilla de otro sitio, o de un sitio superior sin la opción recursiva, no aparece.
Si la lista aparece vacía (No se encontró ninguna plantilla con periodicidad), complete la Periodicidad en las plantillas (capítulo 2) y vuelva. Con una familia sin plan, el aviso N familia(s) sin plan: … pide marcar un plan en ella o volver y quitar sus activos.
Paso 4 — Confirmación y Generar
Sección titulada «Paso 4 — Confirmación y Generar»

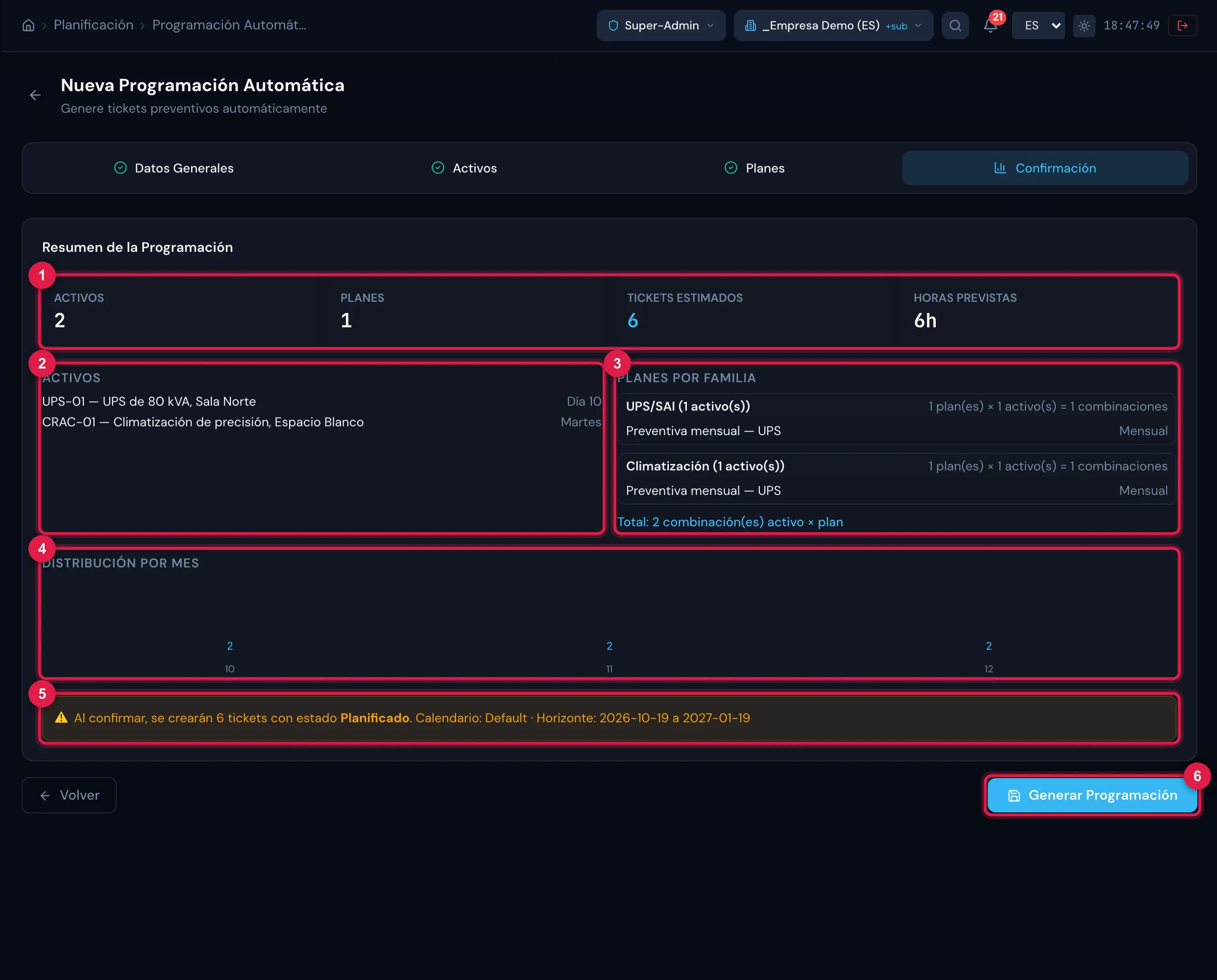

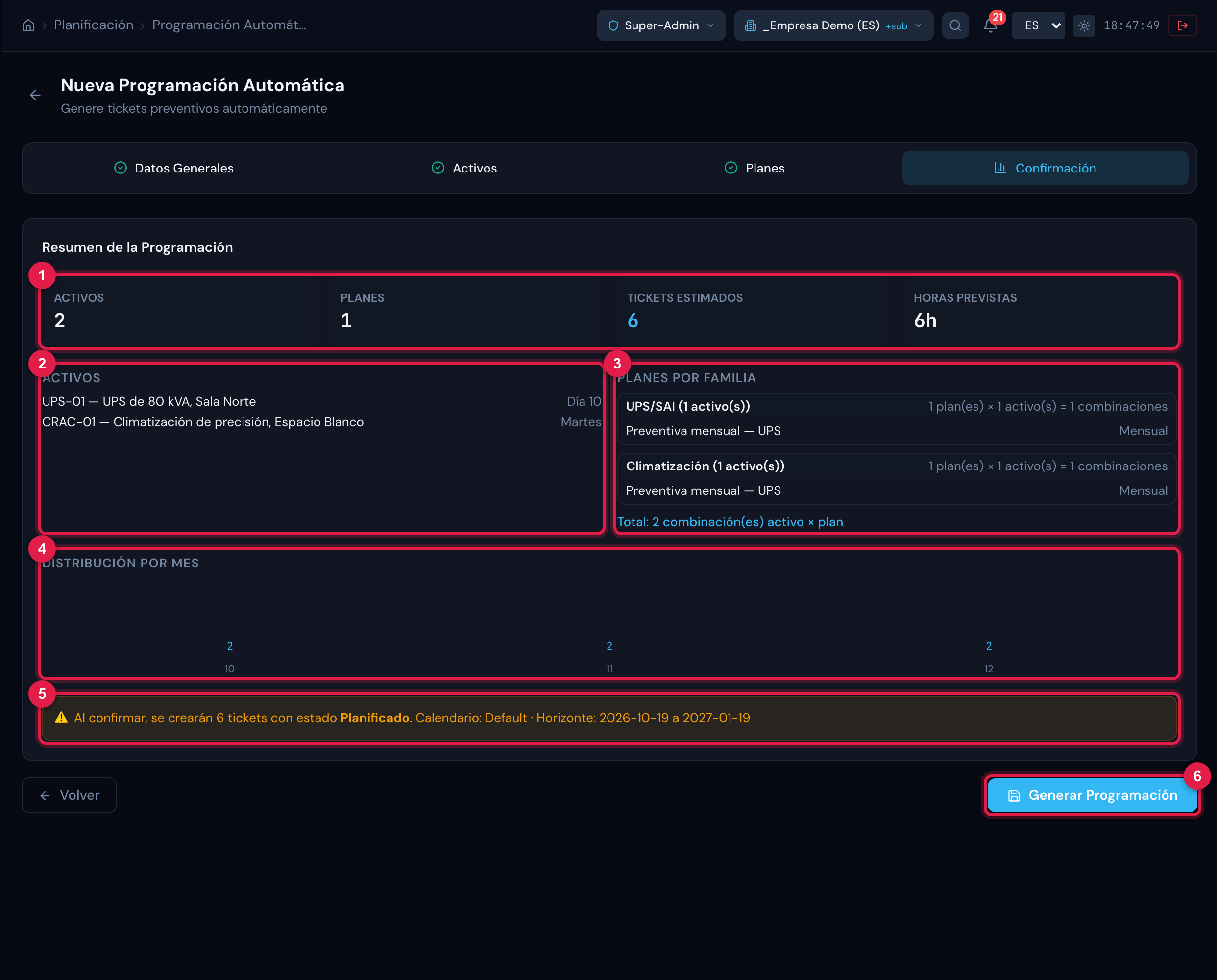

Figura 9. Paso Confirmación: el Resumen de la Programación con los totales, los activos con el día preferido, los planes, la Distribución por Mes y el aviso final.
- 1Activos, Planes, Tickets Estimados y Horas Previstas.
- 2Los activos, cada uno con su día preferido.
- 3Planes por familia — cada familia con los planes marcados y la cuenta de combinaciones; abajo, el total.
- 4Distribución por Mes — cuántos tickets por mes.
- 5Aviso: Al confirmar, se crearán N tickets con estado Planificado. y el calendario y horizonte elegidos.
- 6Generar Programación — graba y crea todos los tickets.
- Tickets Estimados, Horas Previstas y Distribución por Mes salen del mismo cálculo de la generación — calendario, día preferido, plan diario —, hecho en el servidor sin grabar nada: el número coincide con el mensaje ¡Programación creada! N tickets generados. Si el servidor no responde, la pantalla muestra una estimación aproximada (meses de 30 días).
- Por encima de 500 tickets aparece el aviso Programación grande: se crearán N tickets de una vez. Para un plan diario, prefiera un horizonte corto (1 a 3 meses) o una rutina por la plantilla, en el bloque Sin activo — un ticket por día con todos los activos de la plantilla.
- Horas Previstas = tickets × duración del plan (30 min cuando la plantilla no tiene duración).
- Al hacer clic en Generar Programación, H2O graba la programación, los ítems y todos los tickets en una única operación: o graba todo, o nada. Luego abre la ficha de la programación.
- La generación no envía notificación a nadie: el ticket nace sin técnico asignado y sin solicitante además de quien generó. El técnico del plan va en la tarea (capítulo 4). Cerca de la fecha de la visita, la campana empieza a mostrar las alertas de preventivo por vencer y vencido (capítulo 7).
- Verifique el sitio en el encabezado y haga clic en Nueva Programación.
- Complete Nombre, Calendario, Fecha de Inicio y Horizonte y haga clic en Siguiente.
- Elija el Tipo de Activo, marque los activos y ajuste el Día Preferido de cada uno — o marque Sin activo (el activo viene de la plantilla), si el activo viene de la plantilla. Siguiente.
- Marque el plan (preferentemente uno solo por programación). Siguiente.
- Revise el resumen y haga clic en Generar Programación.
