Diario de obra: conceptos

Manual de Diario de obra · capítulo 1 de 9

El diario de obra es el registro de un día de una obra: el clima de la mañana, la tarde y la noche, las actividades y ocurrencias con fotos, la mano de obra presente y ociosa por puesto y por empresa, los equipos, el área energizada y las observaciones. Una vez completado, el diario pasa por la aprobación de ingeniería, de gerencia y del cliente, cada uno con su firma, y se convierte en un PDF que se puede enviar por correo.

En H2O, todo diario pertenece a un proyecto (manual Proyectos). Es el proyecto el que da el lugar del clima, las empresas de la mano de obra (el equipo del proyecto) y la regla de aprobación del cliente.

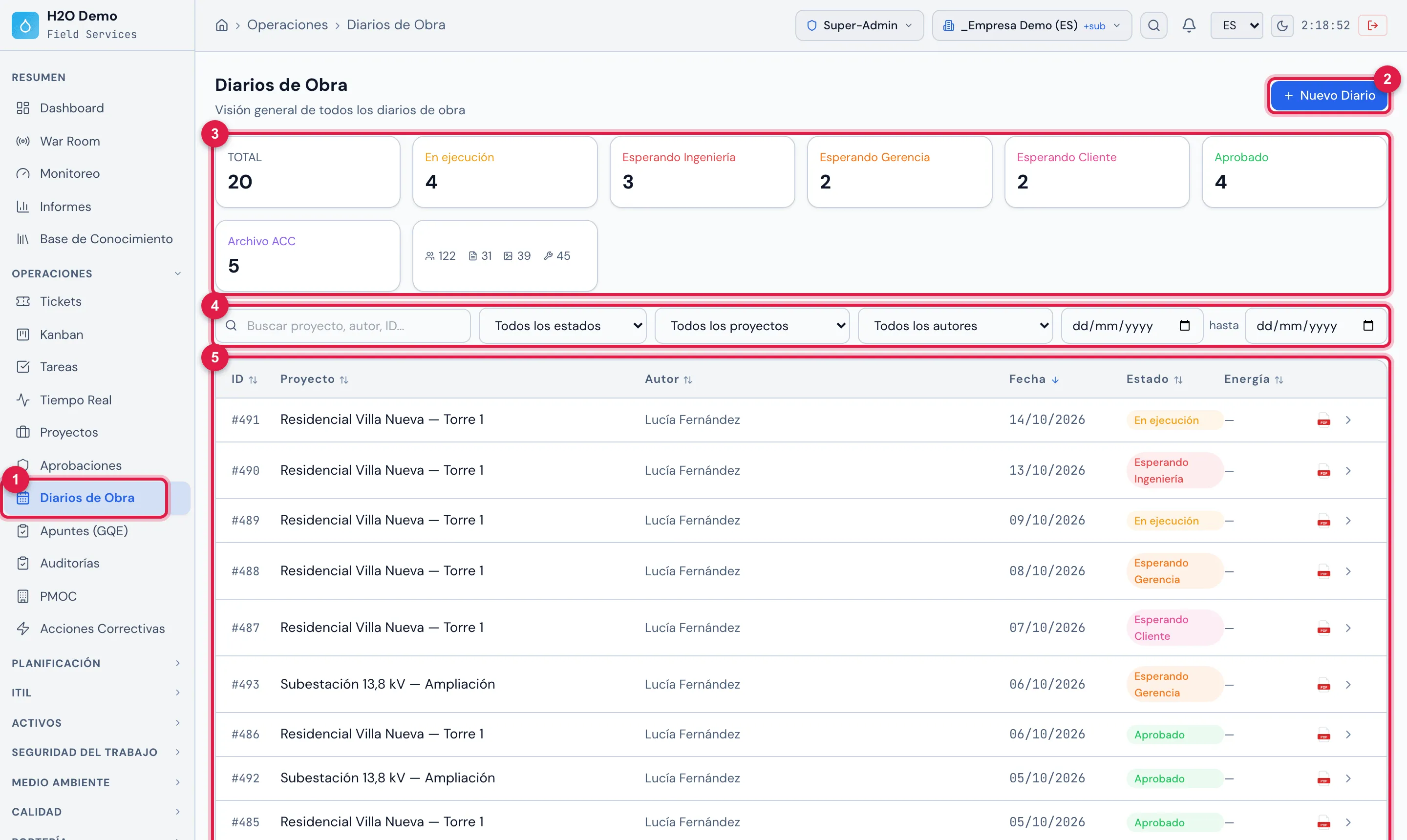

Operaciones › Diarios de Obra: las tarjetas por estado, los filtros y la lista con los diarios del Residencial Villa Nueva — Torre 1 y de los demás proyectos de la empresa.

Figura 1. Operaciones › Diarios de Obra: las tarjetas por estado, los filtros y la lista con los diarios del Residencial Villa Nueva — Torre 1 y de los demás proyectos de la empresa.

  1. 1El menú Operaciones › Diarios de Obra.
  2. 2Nuevo Diario — crea un diario en cualquier proyecto (capítulo 3).
  3. 3Las tarjetas: Total y una por estado. Haga clic en un estado para filtrar.
  4. 4Los filtros (capítulo 2).
  5. 5La lista: proyecto, autor, fecha, estado, energía y el PDF de cada diario.
Dónde Qué se hace allí Capítulo
Operaciones › Diarios de Obra todos los diarios de la empresa, con filtros y el PDF de cada uno 2
Operaciones › Proyectos › proyecto › pestaña Diarios los diarios del proyecto, Nuevo Diario y el envío de varios PDF por correo 2, 3 y 6
ficha del diario completar, enviar, aprobar, rechazar, archivar, el PDF y el historial 4 a 7
Personas › Personal los puestos de la mano de obra (Albañil, Peón, Capataz…) 4
Operaciones › Proyectos › proyecto › Editar el interruptor Diario sin aprob. cliente 5
Mi Perfil › Firma digital la firma usada en las aprobaciones 5
app H2O — Diario de obra en la pantalla de inicio y la pestaña Diario de obra del proyecto el diario de hoy, sin internet, con fotos, personal y aprobación 8

El diario pasa por seis estados. El sello aparece en la lista, en la ficha y en el PDF:

Estado Significa En el PDF
En ejecución el diario se está completando. Es el estado de todo diario nuevo, y al que vuelve cuando se rechaza o se reabre. EN EJECUCIÓN
Esperando Ingeniería enviado; espera la aprobación de ingeniería. ESP. ING.
Esperando Gerencia aprobado por ingeniería; espera a gerencia. ESP. GER.
Esperando Cliente aprobado por gerencia; espera al cliente. No ocurre en el proyecto con Diario sin aprob. cliente. ESP. CLIENTE
Aprobado flujo concluido. APROBADO
Archivo ACC archivado después de aprobado. ARCHIVADO

El camino completo, con quién aprueba cada etapa, está en el capítulo 5.

El diario usa dos filas del perfil (Personas › Perfiles › perfil › pestaña Permisos, grupo Operaciones): Diarios de Obra, que controla el menú y el flujo de aprobación, y Proyectos, que controla el contenido del diario — abrir, crear, completar y eliminar.

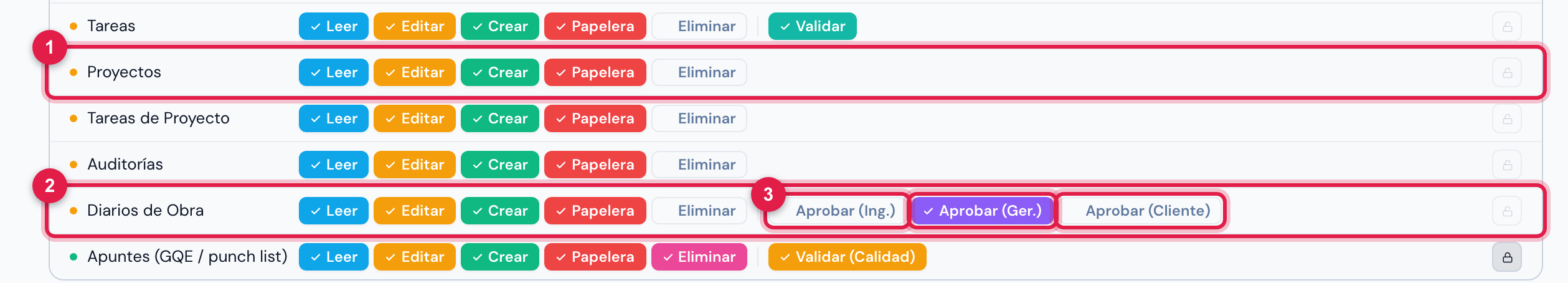

Personas › Perfiles › Super-Admin › Permisos, grupo Operaciones: las filas Proyectos y Diarios de Obra, esta con las tres marcas de aprobación.

Figura 2. Personas › Perfiles › Super-Admin › Permisos, grupo Operaciones: las filas Proyectos y Diarios de Obra, esta con las tres marcas de aprobación.

  1. 1Fila Proyectos — abrir, crear, completar y eliminar diarios.
  2. 2Fila Diarios de Obra — Leer muestra el menú; Editar envía, archiva y reabre.
  3. 3Aprobar (Ing.), Aprobar (Ger.) y Aprobar (Cliente) — quién aprueba cada etapa.
Para… Se necesita
ver el menú Operaciones › Diarios de Obra y la lista general Leer en Diarios de Obra
abrir un diario, ver la pestaña Diarios del proyecto y generar el PDF Leer en Proyectos
Nuevo Diario (en blanco o copia), en la lista general o en la pestaña del proyecto Crear en Proyectos
agregar una actividad o un equipo Crear en Proyectos
agregar una foto, un video o un PDF a una actividad Crear en Proyectos y Crear en Documentos
Editar la información, cambiar una actividad, registrar la mano de obra y Copiar Mano de Obra Editar en Proyectos
eliminar una actividad, una foto o un equipo Papelera en Proyectos
Enviar para Aprobación Editar en Diarios de Obra
Aprobar (Ingeniería) Editar y Aprobar (Ing.) en Diarios de Obra
Aprobar (Gerencia) o Aprobar (Final) Editar y Aprobar (Ger.) en Diarios de Obra
Aprobar (Cliente) Editar y Aprobar (Cliente) en Diarios de Obra
Rechazar la misma aprobación de la etapa en que está el diario (y Editar)
Archivar y Reabrir Editar en Diarios de Obra
eliminar el diario Papelera en Proyectos
Enviar por correo (varios PDF) Leer en Diarios de Obra
Hago esto… Web App
crear el diario en blanco o copiando un día anterior sí, en cualquier fecha sí, hasta hoy (nunca una fecha futura)
clima automático (mañana, tarde, noche) sí, al crear sí, al crear; y busca el clima de un diario que se creó sin él
actividades con fotos, videos y PDF sí sí, también sin internet
mano de obra (personal) y equipos sí sí
área energizada ¿Hay área energizada? (Sí/No) y campos interruptor ¿Sitio energizado? y campos
enviar, aprobar y rechazar sí sí, también sin internet
archivar y reabrir sí no
PDF del diario sí sí (el del servidor con internet; un PDF del dispositivo sin internet)
enviar varios PDF por correo sí no
historial de cambios sí (solo lo que se hace en la web) no
