Comisionamiento: conceptos
Manual de Comisionamiento · capítulo 1 de 10
El comisionamiento es el proceso que demuestra, con evidencia, que cada equipo y cada sistema fue fabricado, entregado, instalado, puesto en marcha y probado como pide el proyecto — antes de que la instalación entre en operación. En un centro de datos vale para la climatización (unidades CRAC/CRAH, chillers), la energía (UPS, grupos electrógenos, tableros generales de BT, PDU), la protección contra incendios y la automatización; en obras, para cualquier sistema del edificio que deba entregarse probado.En H2O, el comisionamiento se arma dentro de un proyecto (manual Proyectos) y se ejecuta con tickets: cada prueba es una tarea de ticket, con el checklist de la prueba, el activo probado, fotos y firma. H2O junta las piezas — fases, activos, tickets, resultados, fallas y repruebas — y muestra en qué punto está cada activo en cada fase.
Los niveles L1 a L5
Sección titulada «Los niveles L1 a L5»El mercado de centros de datos suele dividir el comisionamiento en cinco niveles, de la prueba en fábrica a la prueba integrada de todo el sitio. H2O crea estos cinco niveles de una vez (capítulo 2), con estos nombres:
| Nivel | Nombre en H2O | Qué se verifica |
|---|---|---|
| L1 | L1 — Prueba en fábrica (FAT) | el equipo en la fábrica, antes del embarque: ensayos del fabricante, presenciados por el cliente cuando el contrato lo pide. |
| L2 | L2 — Recepción en campo (SAT) | la llegada a la obra: inspección de recepción, daños de transporte, verificación de placa, accesorios y documentación. |
| L3 | L3 — Prefuncional / puesta en marcha | la instalación terminada: checklists de instalación, conexiones, torque, aislación, puesta en marcha asistida por el fabricante. |
| L4 | L4 — Prueba funcional (FPT) | cada equipo operando en todas las condiciones previstas: setpoints, alarmas, enclavamientos, conmutaciones, desempeño. |
| L5 | L5 — Prueba integrada de sistemas (IST) | los sistemas juntos, en escenarios reales: corte de energía de la red, arranque del grupo electrógeno, transferencia, pérdida de una unidad CRAC, carga térmica con bancos de carga. |
Los nombres y la cantidad de niveles son suyos: puede renombrarlos, crear otros (por ejemplo, un nivel de “Capacitación y entrega”) o usar solo tres fases en una obra pequeña (capítulo 2).
Los términos
Sección titulada «Los términos»| Término | Qué es en H2O |
|---|---|
| Nivel o tipo de fase | un tipo de tarea de proyecto marcado como Fase de comisionamiento, con un Orden (1 = primera). Es el catálogo de niveles de la empresa (capítulo 2). |
| Fase | una tarea de proyecto cuyo tipo es un nivel. Su % no se escribe: viene de las pruebas ejecutadas en los tickets vinculados a ella (capítulo 3). |
| Sistema o agrupación | la tarea padre de las fases en el árbol del proyecto — por ejemplo, “Climatización — unidades CRAC de la Sala Norte” con las fases L1 a L5 debajo. Organiza la matriz y el aviso de fase anterior (capítulo 3). |
| Rutina | la regla “en este nivel, para este tipo de activo, use esta plantilla de tarea” — por ejemplo, L3 × Climatización → “L3 — Puesta en marcha de la unidad de climatización (CRAC)” (capítulo 2). |
| Plantilla de tarea | la plantilla de tarea de Conocimiento › Plantillas, con el checklist de la prueba. |
| Ticket de comisionamiento | un ticket vinculado a una fase. Nace con la modalidad Comissionamento cuando se genera en lote (capítulo 4). Cada tarea del ticket es la prueba de un activo. |
| Resultado de la prueba | Aprobado, Reprobado o Reprueba, registrado en la tarea del ticket (capítulo 5). |
| Matriz | la pestaña Comisionamiento del proyecto: activos en las filas, fases en las columnas, la situación de cada par en la celda (capítulo 6). |
| Apunte GQE | el registro de una falla a corregir (punch list). Una reprobación abre uno automáticamente (capítulo 7). |
| RNC | el Informe de No Conformidad (FORM-QL-0003), para cuando la falla se vuelve una no conformidad formal, en general con el proveedor (capítulo 7). |
| Dosier del activo | el PDF con toda la historia de comisionamiento de un activo: fases, registros de prueba, fotos, firmas, pendientes, GQE y RNC (capítulo 8). |
Dónde está
Sección titulada «Dónde está»El comisionamiento no tiene un menú propio: aparece en los lugares donde el trabajo ya sucede.

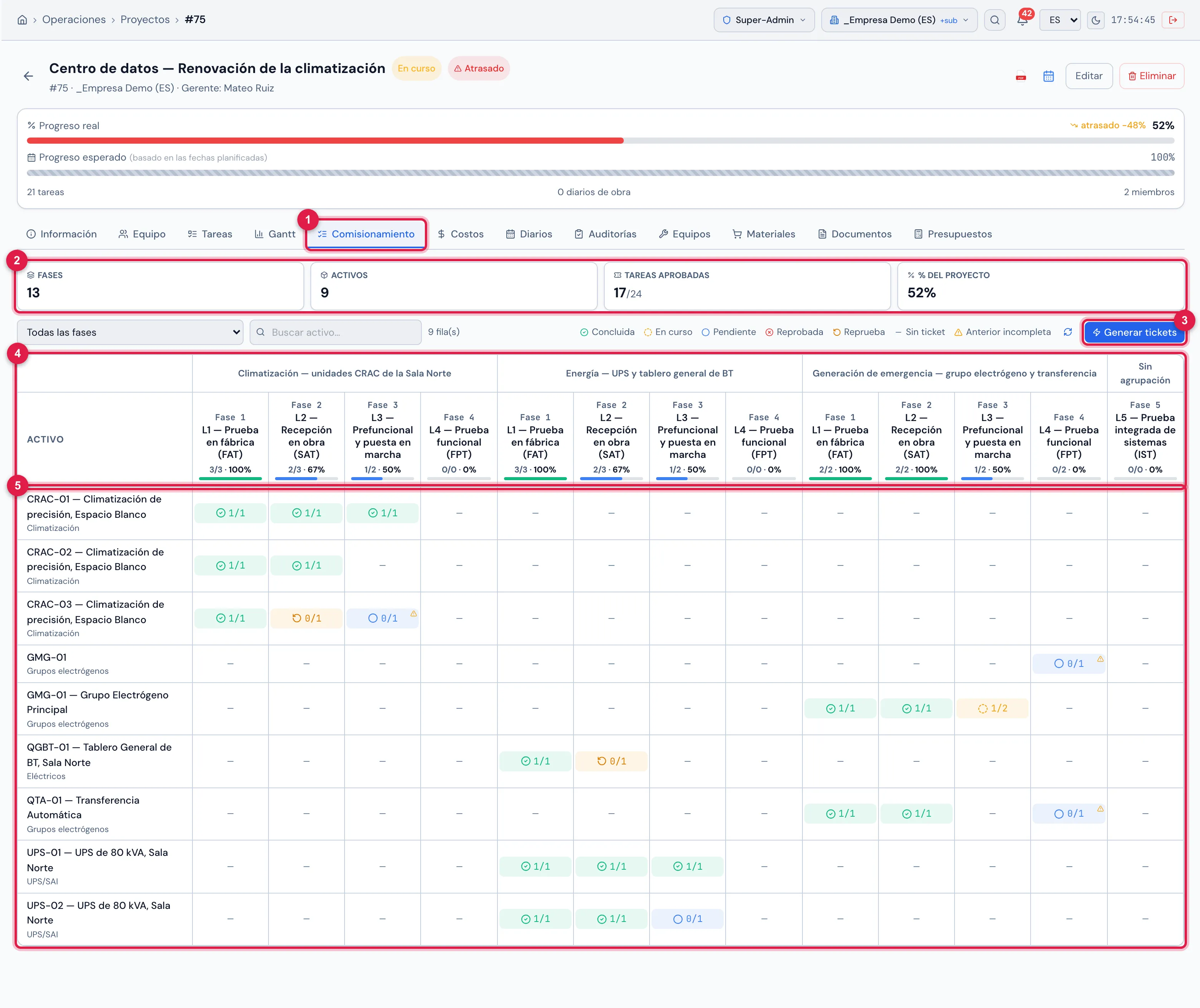

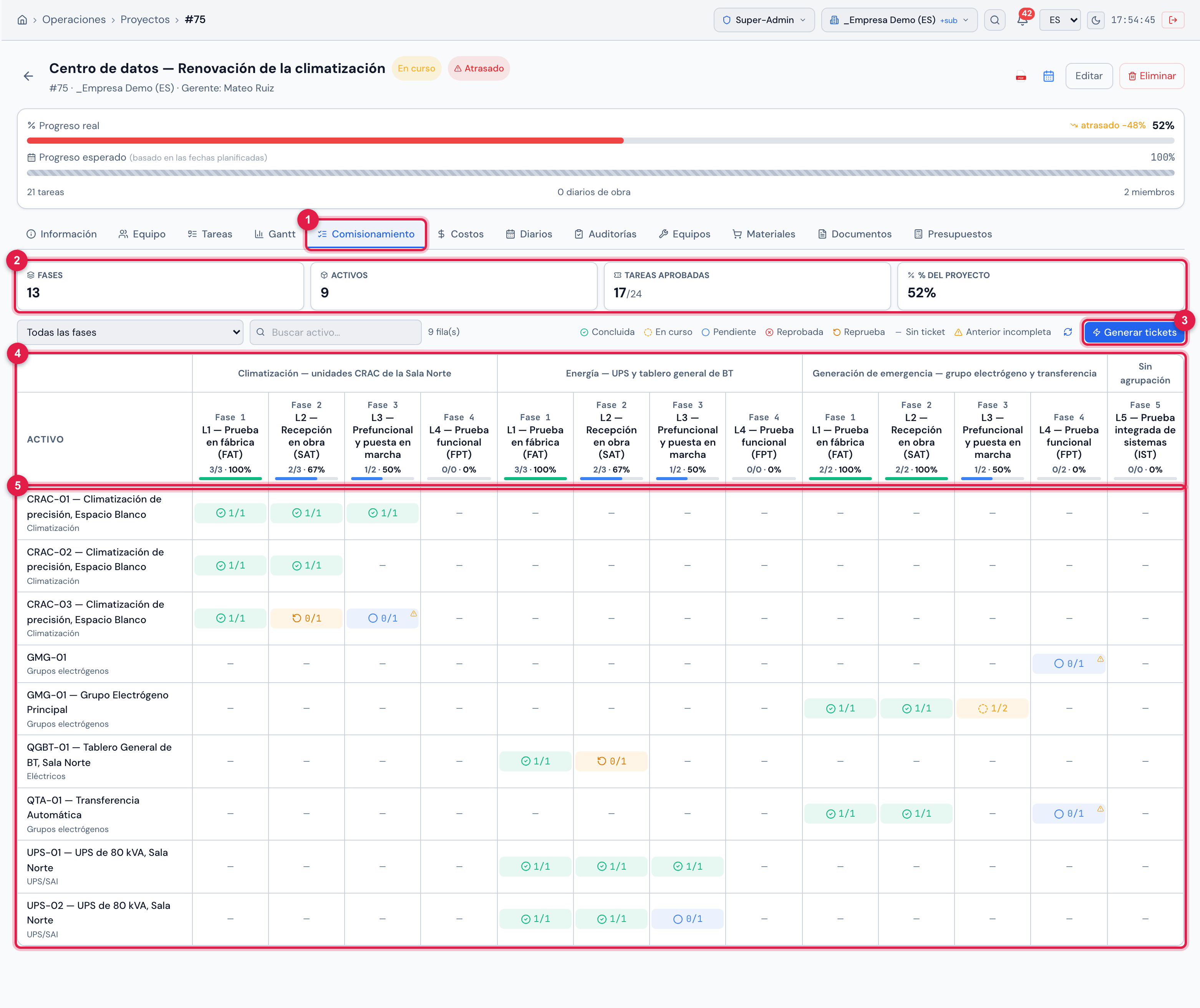

Figura 1. La pestaña Comisionamiento del proyecto Centro de datos — Renovación de la climatización: las fases L1 a L4 de cada sistema en las columnas (la L5, sin tarea padre, bajo Sin agrupación), los activos en las filas y la situación de cada activo en cada fase.
- 1La pestaña Comisionamiento — solo aparece cuando el proyecto tiene al menos una fase.
- 2El resumen: Fases, Activos, Tareas aprobadas y % del proyecto.
- 3Generar tickets — crea los tickets de prueba en lote (capítulo 4).
- 4Las fases, agrupadas por sistema, con el % de cada una.
- 5Los activos y la situación de cada uno en cada fase (capítulo 6).
| Dónde | Qué se hace ahí | Capítulo |
|---|---|---|
| Configuración › Tipos de tarea de proyecto | los niveles (fases) y las Rutinas por nivel | 2 |
| Operaciones › Proyectos › proyecto › pestaña Tareas | las tareas de fase y los sistemas | 3 |
| Operaciones › Proyectos › proyecto › pestaña Comisionamiento | la matriz y el botón Generar tickets | 4 y 6 |
| ficha del ticket › pestaña Tareas | el Resultado de la prueba de cada tarea | 5 |
| Operaciones › Apuntes (GQE) y Calidad › RNC | las fallas y Escalar a RNC | 7 |
| Activos › activo › pestaña Comisionamiento | la línea de tiempo del activo y el Dosier PDF | 8 |
| app H2O | ejecutar las pruebas, dar el resultado al concluir, ver el activo por el QR | 9 |
Derechos de acceso
Sección titulada «Derechos de acceso»El comisionamiento usa los derechos que ya existen en el perfil (Personas › Perfiles › perfil › pestaña Permisos). No hay un derecho “Comisionamiento”.

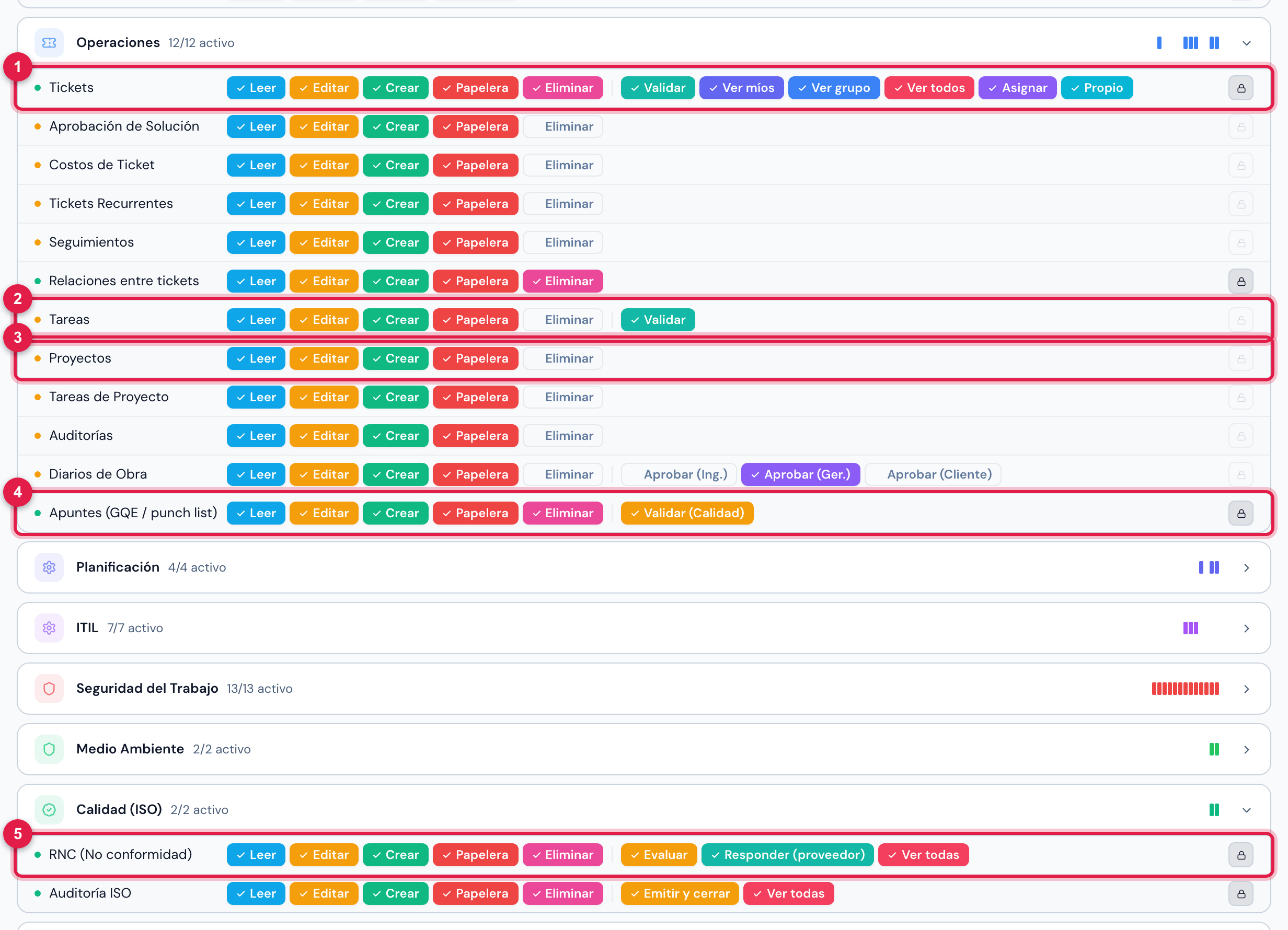

Figura 2. Personas › Perfiles › Super-Admin › Permisos: las filas que usa el comisionamiento — Tickets, Tareas, Proyectos y Apuntes (GQE / punch list) (grupo Operaciones) y RNC (No conformidad) (grupo Calidad (ISO)).
- 1Fila Tickets — Crear es necesario para generar tickets en lote.
- 2Fila Tareas — Editar da el resultado de la prueba en cualquier tarea; el técnico del ticket no lo necesita.
- 3Fila Proyectos — niveles, rutinas, fases y la matriz.
- 4Fila Apuntes (GQE / punch list).
- 5Fila RNC (No conformidad) — Crear es necesario para escalar un apunte.
| Para… | Se necesita |
|---|---|
| ver los niveles, las rutinas, la pestaña Comisionamiento del proyecto y el PDF del Gantt | Leer en Proyectos |
| Crear niveles estándar (L1–L5) y Nuevo tipo | Crear en Proyectos |
| editar un tipo y cambiar la plantilla de una rutina | Editar en Proyectos |
| eliminar un tipo | Papelera en Proyectos |
| Generar tickets (lote) | Editar en Proyectos y Crear en Tickets, ambos en el sitio del proyecto |
| registrar Aprobado / Reprobado / Reprueba y concluir la tarea | Editar en Tareas o en Tickets en el sitio del ticket, o ser el técnico del ticket o de la tarea (directo o por el grupo técnico); el ticket no puede estar solucionado ni cerrado |
| Escalar a RNC | Editar en Apuntes (GQE) y Crear en RNC |
| ver la pestaña Comisionamiento del activo y descargar el Dosier PDF | Leer en el tipo del activo (por ejemplo, Climatización) |
Qué cambia y qué no
Sección titulada «Qué cambia y qué no»- Nada cambia para los tickets fuera del comisionamiento. El resultado de la prueba, la reprobación automática, la reprueba y el GQE solo existen cuando el ticket está vinculado a una fase. Un ticket común — correctivo, preventivo, cualquier ticket de proyecto sin fase — concluye exactamente como antes, en la web y en la app.
- Concluir una tarea de fase pregunta el resultado — en la web y en la app. La casilla de concluir en la pestaña Tareas del ticket, Marcar Hecho en la página de la tarea, Finalizar en el checklist y el concluir de la app abren la pregunta Resultado de la prueba: Aprobado y Reprobado concluyen la tarea, Reprueba la deja abierta. Una tarea de fase concluida sin resultado, por un camino que no pregunta, cuenta como Aprobado (capítulos 5 y 9).
- El aviso de fase anterior incompleta no bloquea nada. Avisa que un activo pasa al L4 sin tener el L3 aprobado, por ejemplo — pero el ticket se genera, se ejecuta y cuenta normalmente. Quien decide seguir o esperar es el equipo (capítulo 6).
- Las fases cuentan en el % del proyecto como cualquier tarea, cuando el proyecto está en el modo Por las tareas (manual Proyectos, capítulo 3).
Web y app
Sección titulada «Web y app»| Quiero… | Web | App |
|---|---|---|
| registrar niveles y rutinas, armar las fases | sí | no |
| generar los tickets de prueba en lote | sí | no |
| ejecutar la prueba (checklist, fotos, firma) | sí | sí |
| registrar Aprobado / Reprobado / Reprueba | sí (al concluir la tarea y en la pestaña Tareas del ticket) | sí (al concluir la tarea) |
| ver la matriz activos × fases del proyecto | sí | no |
| ver el comisionamiento de un activo | sí (pestaña Comisionamiento) | sí (pestaña Comisionamiento, también por el QR) |
| tratar el apunte GQE y escalar a RNC | sí | no |
| Dosier PDF del activo y PDF del Gantt | sí | no |
