Corregir, validar y cerrar

Manual de Apuntes (GQE) · capítulo 6 de 11

El camino normal tiene cuatro pasos: Iniciar corrección, corregir, adjuntar la foto de cierre y Pedir validación; Calidad revisa y concluye. Los desvíos del camino — Rechazar, Bloquear, No se corregirá y Reabrir — quedan registrados con el motivo.

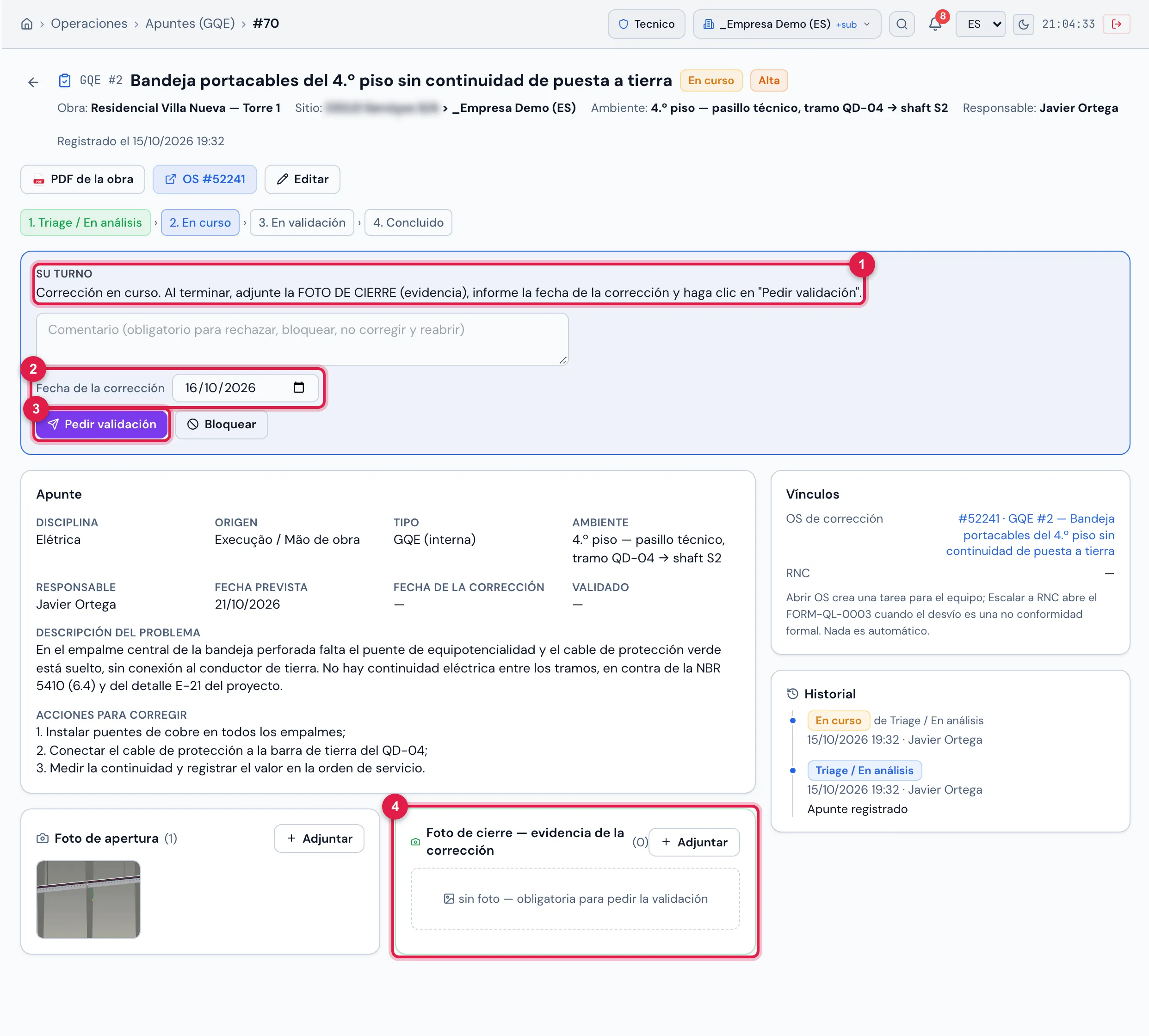

El GQE #2 "Bandeja portacables del 4.º piso sin continuidad de puesta a tierra", En curso, visto por el responsable: falta la foto de cierre para pedir la validación.

Figura 7. El GQE #2 “Bandeja portacables del 4.º piso sin continuidad de puesta a tierra”, En curso, visto por el responsable: falta la foto de cierre para pedir la validación.

  1. 1El texto de la etapa: adjuntar la foto de cierre, informar la fecha y pedir la validación.
  2. 2Fecha de la corrección — viene con la fecha de hoy.
  3. 3Pedir validación.
  4. 4Foto de cierre — evidencia de la corrección — todavía sin foto, con Adjuntar.
  1. En la ficha en Triage / En análisis, haga clic en Iniciar corrección. El apunte pasa a En curso (mensaje Corrección iniciada).
  2. Ejecute la corrección.
  3. En Foto de cierre — evidencia de la corrección, haga clic en Adjuntar y envíe la(s) foto(s) del trabajo terminado — de preferencia desde el mismo ángulo que la foto de apertura.
  4. Revise la Fecha de la corrección, escriba un comentario si quiere, y haga clic en Pedir validación. El apunte pasa a En validación (mensaje Enviado a validación de Calidad) y la decisión pasa a Calidad.

Cuando la corrección ya se hizo antes de que alguien abriera el apunte, no hace falta pasar por En curso: Pedir validación también aparece en Triage / En análisis y en Bloqueado.

El GQE #4 "Zócalo del salón del apartamento 402 despegándose" — punch list del cliente — En validación, visto por quien tiene Validar (Calidad).

Figura 8. El GQE #4 “Zócalo del salón del apartamento 402 despegándose” — punch list del cliente — En validación, visto por quien tiene Validar (Calidad).

  1. 1El texto de la etapa orienta la revisión de la foto de cierre.
  2. 2Validar y concluir.
  3. 3Rechazar — con el dictamen en el comentario.
  4. 4No se corregirá.
  5. 5Las fotos de apertura y de cierre, para comparar.
  • Validar y concluir cierra el apunte como Concluido y graba quién validó y cuándo (campo Validado).
  • Rechazar lo devuelve a En curso con el dictamen — qué falta todavía — en el historial. El responsable corrige, adjunta una nueva foto y pide la validación de nuevo.
  • Quien no tiene Validar (Calidad) ve Etapa actual — “Esperando que Calidad valide la corrección.” — sin botones.
  • Calidad recibe aviso: el apunte aparece en la campana de quien tiene Validar (Calidad) en el sitio, y el correo sale para esas personas (vea Avisos en la campana y por correo, más abajo).

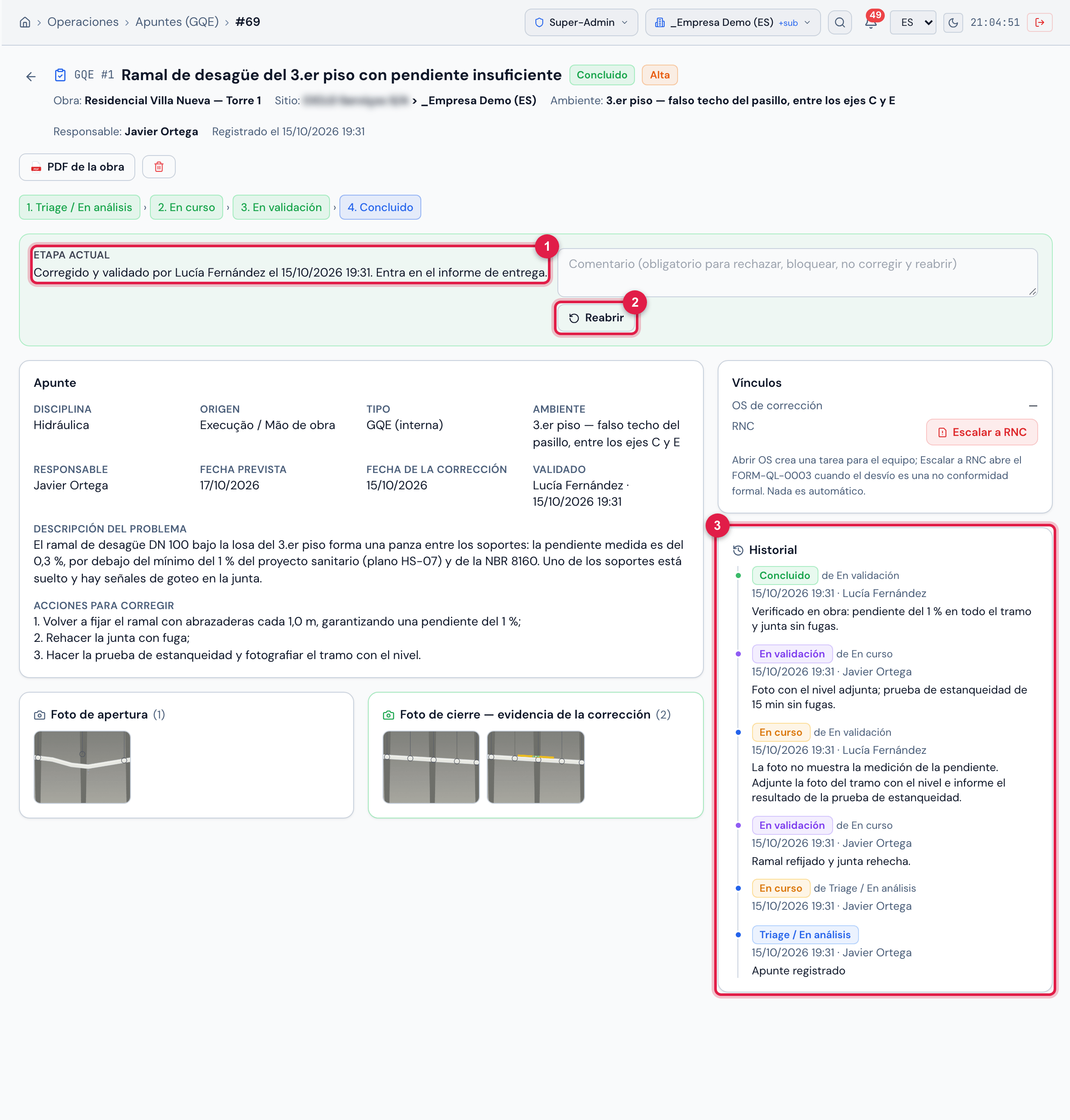

El GQE #1 "Ramal de desagüe del 3.er piso con pendiente insuficiente", Concluido: la caja verde con quién validó y cuándo, la foto de apertura y las dos de cierre, y el historial con un rechazo.

Figura 9. El GQE #1 “Ramal de desagüe del 3.er piso con pendiente insuficiente”, Concluido: la caja verde con quién validó y cuándo, la foto de apertura y las dos de cierre, y el historial con un rechazo.

  1. 1Corregido y validado por … el … — con la fecha en el formato de la empresa; entra en el informe de entrega.
  2. 2Reabrir (solo Calidad) — con el motivo.
  3. 3El historial, con todas las idas y vueltas (incluido un rechazo).

El apunte concluido no se edita ni recibe fotos. Si algo debe cambiar, Calidad hace clic en Reabrir con el motivo: vuelve a Triage / En análisis, y se borran la validación y la Fecha de la corrección — la reapertura queda en el historial.

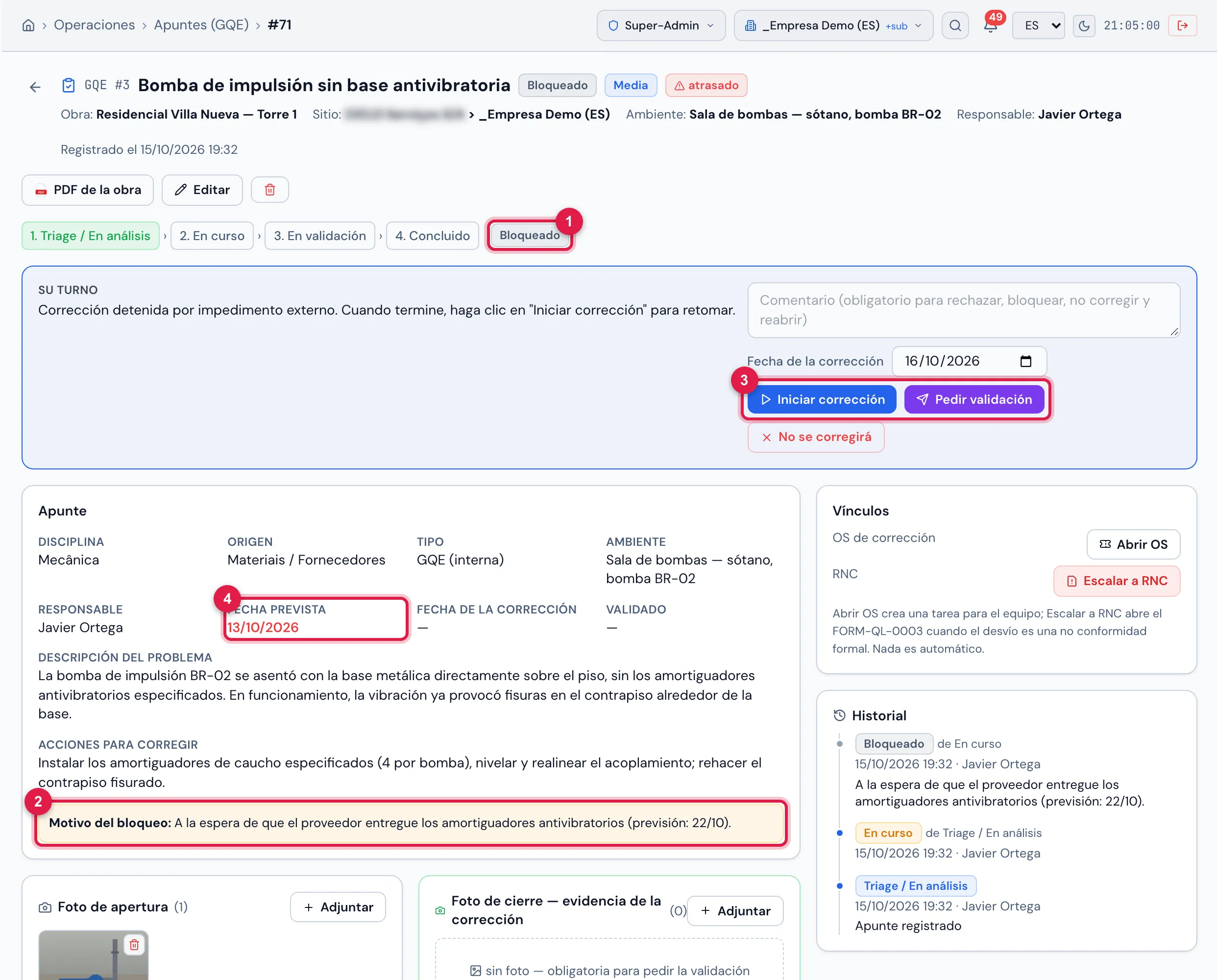

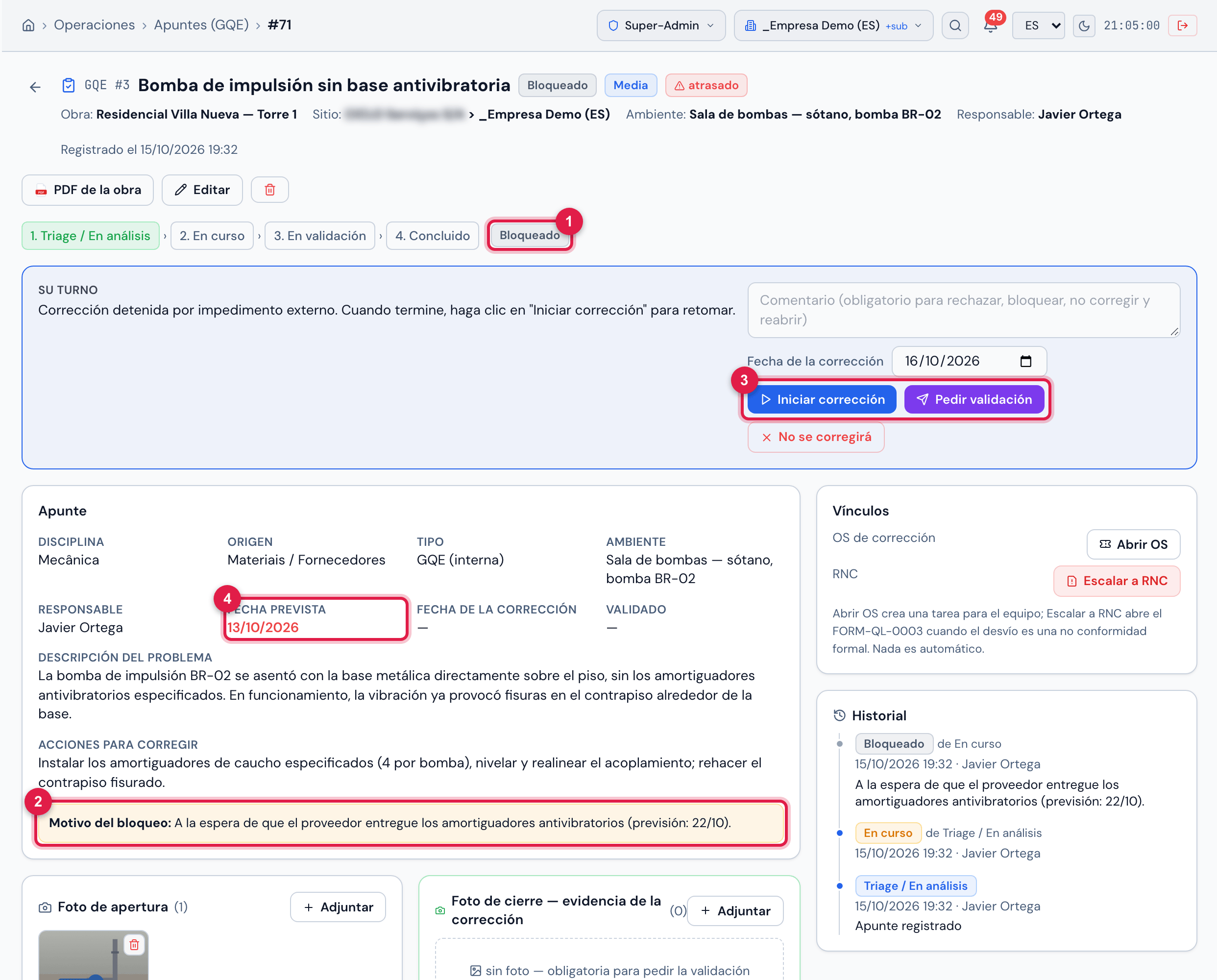

El GQE #3 "Bomba de impulsión sin base antivibratoria", Bloqueado a la espera del proveedor: el motivo destacado y el plazo vencido en rojo.

Figura 10. El GQE #3 “Bomba de impulsión sin base antivibratoria”, Bloqueado a la espera del proveedor: el motivo destacado y el plazo vencido en rojo.

  1. 1La etiqueta Bloqueado al lado de la barra de etapas.
  2. 2Motivo del bloqueo.
  3. 3Iniciar corrección retoma el trabajo; Pedir validación, si la corrección ya se hizo.
  4. 4La Fecha prevista vencida, en rojo.
  • Use Bloquear cuando la corrección depende de algo externo: material, terceros, liberación del área. El motivo es obligatorio.
  • Bloquear no detiene el plazo: el apunte bloqueado con la Fecha prevista vencida cuenta como atrasado. Ajuste la fecha en Editar cuando se acuerde el nuevo plazo.
  • Al salir del bloqueo, el motivo deja la ficha y queda solo en el historial.

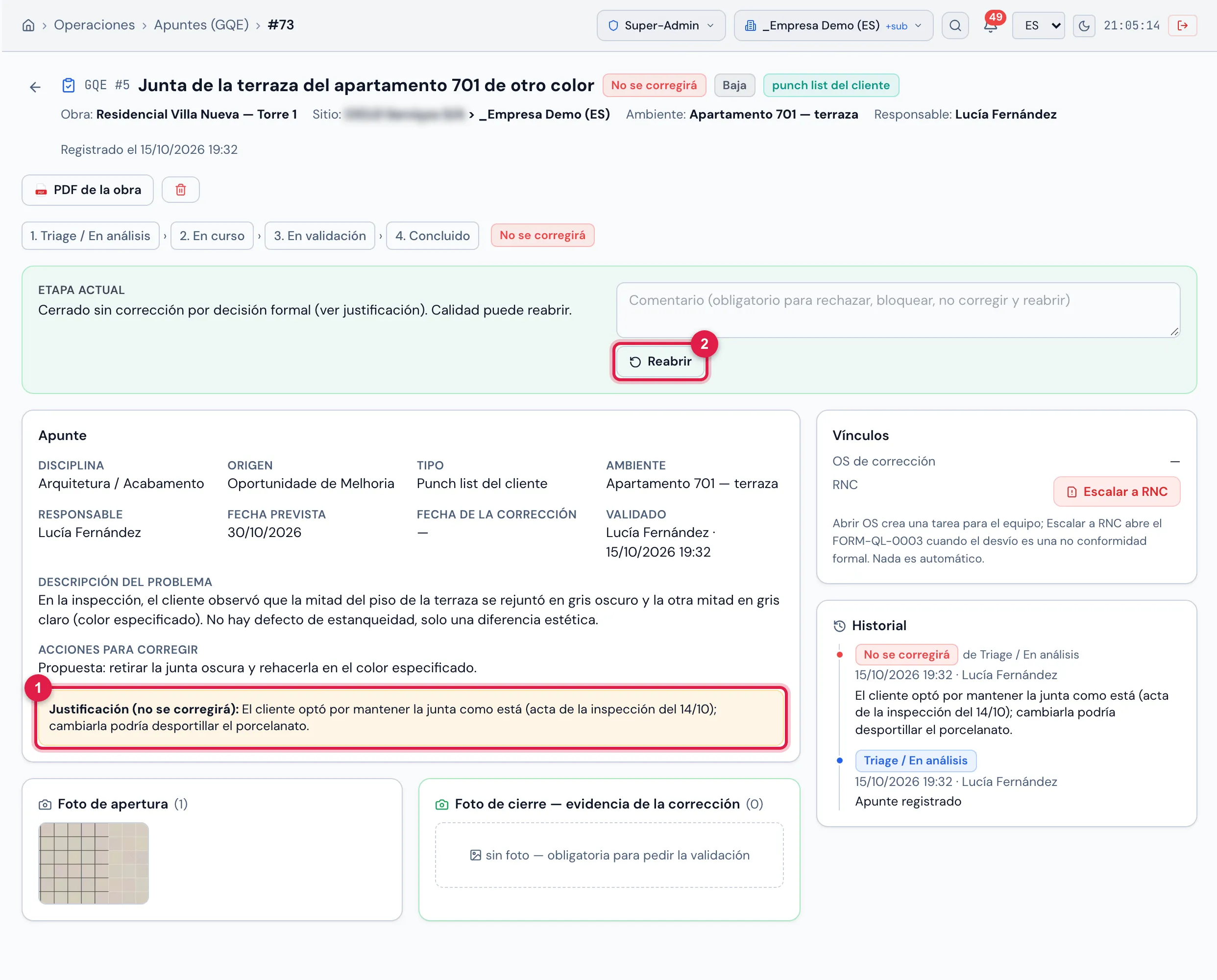

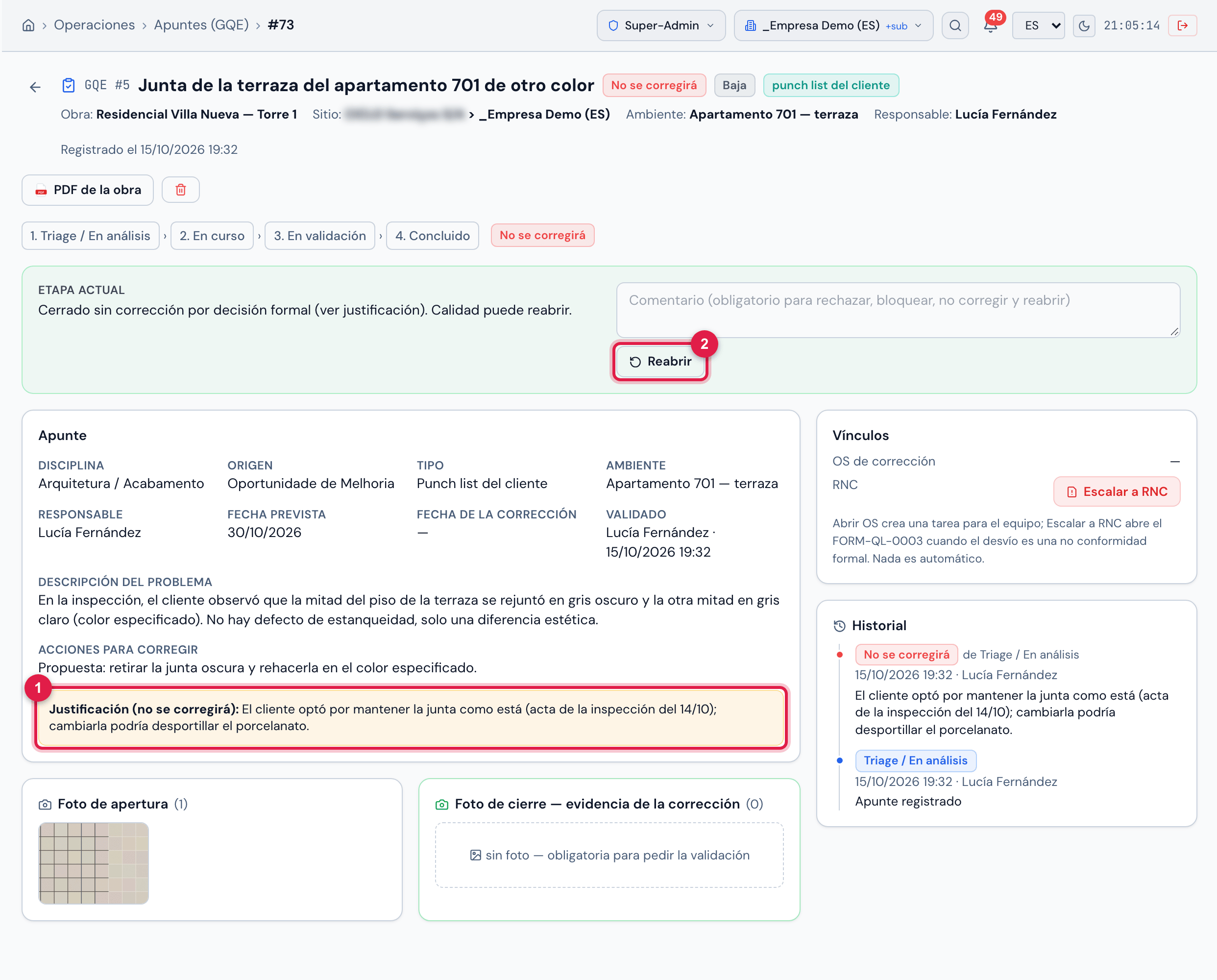

El GQE #5 "Junta de la terraza del apartamento 701 de otro color", No se corregirá: cierre sin corrección, con la justificación — decisión de Calidad.

Figura 11. El GQE #5 “Junta de la terraza del apartamento 701 de otro color”, No se corregirá: cierre sin corrección, con la justificación — decisión de Calidad.

  1. 1La Justificación (no se corregirá).
  2. 2Reabrir, si la decisión cambia.

Úselo cuando el desvío no se va a corregir por decisión formal: riesgo aceptado por el cliente, un ítem que dejó de existir en el proyecto, un apunte que resultó ser falso. La justificación es obligatoria y va al PDF.

Cuándo Quién lo recibe En la campana
se designa un responsable — al registrar con responsable, al cambiar el responsable en Editar y cuando la reprobación del comisionamiento abre el apunte con el técnico el nuevo responsable Usted es el responsable del apunte GQE #n
Abrir OS el responsable OS #m abierta para el apunte GQE #n
Pedir validación quien tiene Validar (Calidad) en el sitio del apunte — menos quien la pidió Apunte GQE #n esperando validación, mientras esté En validación
Rechazar el responsable, con el dictamen Validación rechazada — apunte GQE #n
Validar y concluir el responsable Apunte GQE #n concluido
  • La campana y el correo salen en el idioma de quien recibe. Quien hizo la acción nunca recibe su propio aviso — el responsable que registra su propio apunte, por ejemplo, no recibe aviso de sí mismo.
  • Hacer clic en el aviso de la campana abre la ficha. Los avisos al responsable quedan en la campana 7 días, mientras tienen sentido (sigue siendo el responsable y el apunte sigue en la situación del aviso).
  • Los correos siguen las reglas de notificación del tipo Apunte (GQE) en Sistema › Notificaciones — Apontamentos (GQE): responsável designado y las otras cuatro (los nombres de las reglas se muestran en portugués) —, con los destinatarios Responsable del apunte (GQE) y Validadores (Calidad) del sitio del apunte. El administrador puede desactivar una regla o agregar destinatarios.
  • El responsable solo recibe avisos si ve el sitio del apunte.
