Pré-requisitos: calendário, planos e ativos

Manual de Programação Automática · capítulo 2 de 8

Antes de criar a programação, quatro coisas precisam existir: o site certo no cabeçalho, os ativos cadastrados, os planos (templates de tarefa com periodicidade) e um calendário.

O quê Onde Por quê
Site no cabeçalho seletor de site no topo da tela (manual Empresas e hierarquia) a programação e todos os chamados gerados nascem no site ativo no momento de gerar. O assistente lista os ativos desse site e dos sites abaixo.
Ativos menu Ativos, uma família por tipo — UPS/Nobreaks, Grupos geradores, Climatização, Quadros elétricos… (manual Ativos) o assistente escolhe os ativos por Família de Ativos. A localização e a prioridade do ativo passam para o chamado.
Planos Conhecimento › Templates só entram na programação os templates com Periodicidade preenchida (abaixo).
Calendário Configuração › Calendários obrigatório no assistente: é ele que diz quais dias são úteis.

Um plano é um template de tarefa (Conhecimento › Templates) que diz o que fazer — o checklist que o técnico responde — e com que frequência. O que a programação lê do template:

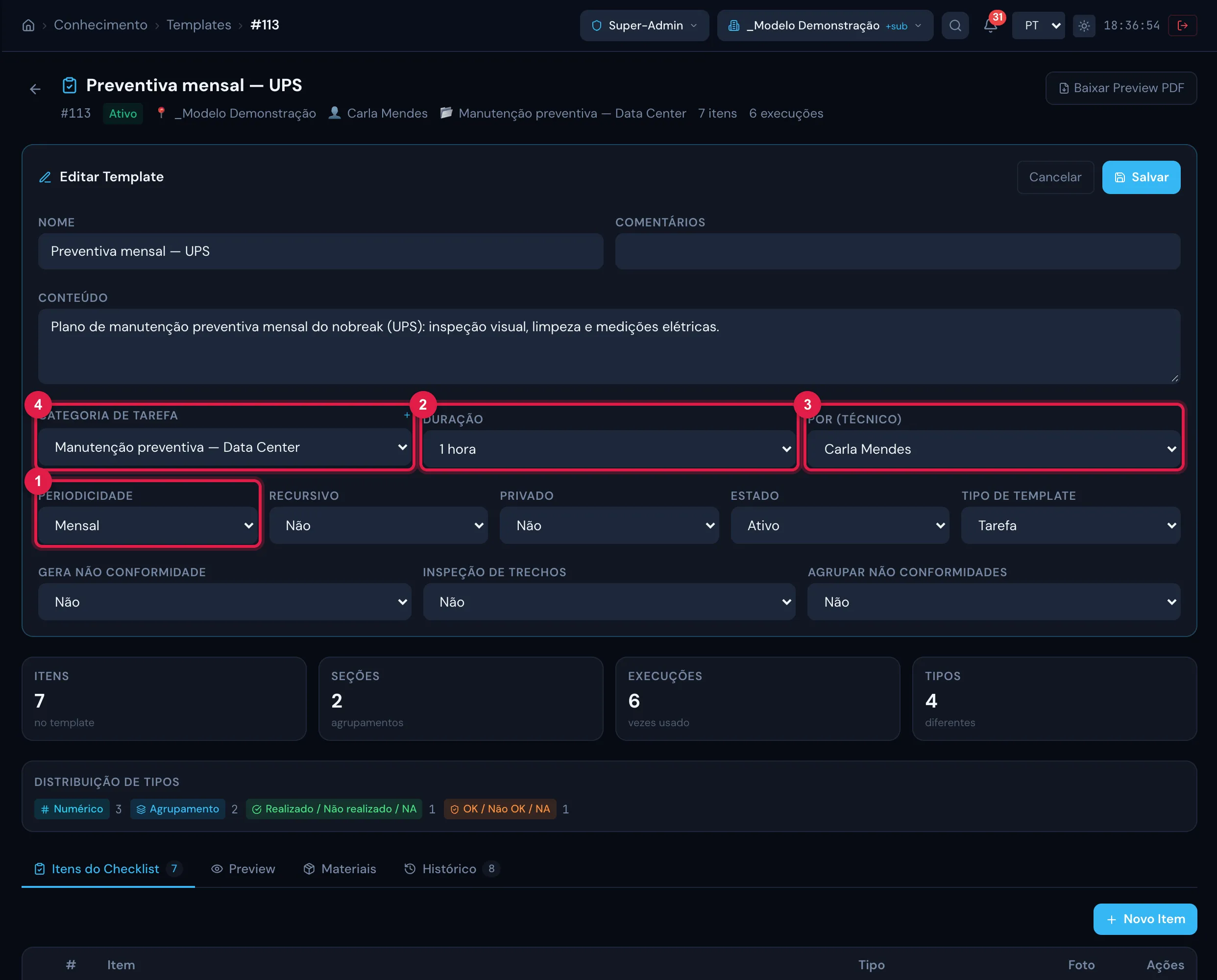

Recursos › Templates › o template "Preventiva mensal — UPS" em edição: Periodicidade, Duração, Por (Técnico) e a categoria de tarefa.

Figura 2. Recursos › Templates › o template “Preventiva mensal — UPS” em edição: Periodicidade, Duração, Por (Técnico) e a categoria de tarefa.

  1. 1Periodicidade — sem ela, o template não aparece no assistente.
  2. 2Duração — vira as horas previstas e o fim da tarefa. Vazia, o H2O assume 30 min.
  3. 3Por (Técnico) — o técnico, que vai para a tarefa de cada chamado gerado.
  4. 4Categoria de tarefa do template — vai para a tarefa do chamado gerado (o chamado em si nasce sem categoria).
Periodicidade Intervalo entre visitas Dia preferencial indicado
Diário 1 dia corrido Dia da semana
Semanal 7 dias Dia da semana
Quinzenal 14 dias Dia da semana
Mensal 1 mês Dia do mês
Bimestral 2 meses Dia do mês
Trimestral 3 meses Dia do mês
Semestral 6 meses Dia do mês
Anual 1 ano Dia do mês
Personalizado o número de dias de A cada quantos dias? Dia da semana se for menos de 28 dias; Dia do mês acima disso
  • A periodicidade é gravada em português no template, seja qual for o idioma da tela; o assistente mostra o rótulo traduzido.
  • Regra do sistema para Diário: a periodicidade conta dias corridos, inclusive sábados e domingos; o chamado de sábado vai para a sexta e o de domingo para a segunda (dia útil mais próximo). Com fim de semana não útil, sextas e segundas ficam com dois chamados. Não há opção “só dias úteis” para essa periodicidade.
  • O checklist não é copiado para o chamado: a tarefa aponta para o template e lê os itens na hora da execução. Se você alterar o checklist do template, os chamados ainda não executados já usam a versão nova.

O calendário diz quando a empresa trabalha: os horários de cada dia da semana e a lista de feriados. A programação usa só duas coisas dele: quais dias da semana têm expediente e quais datas são feriado.

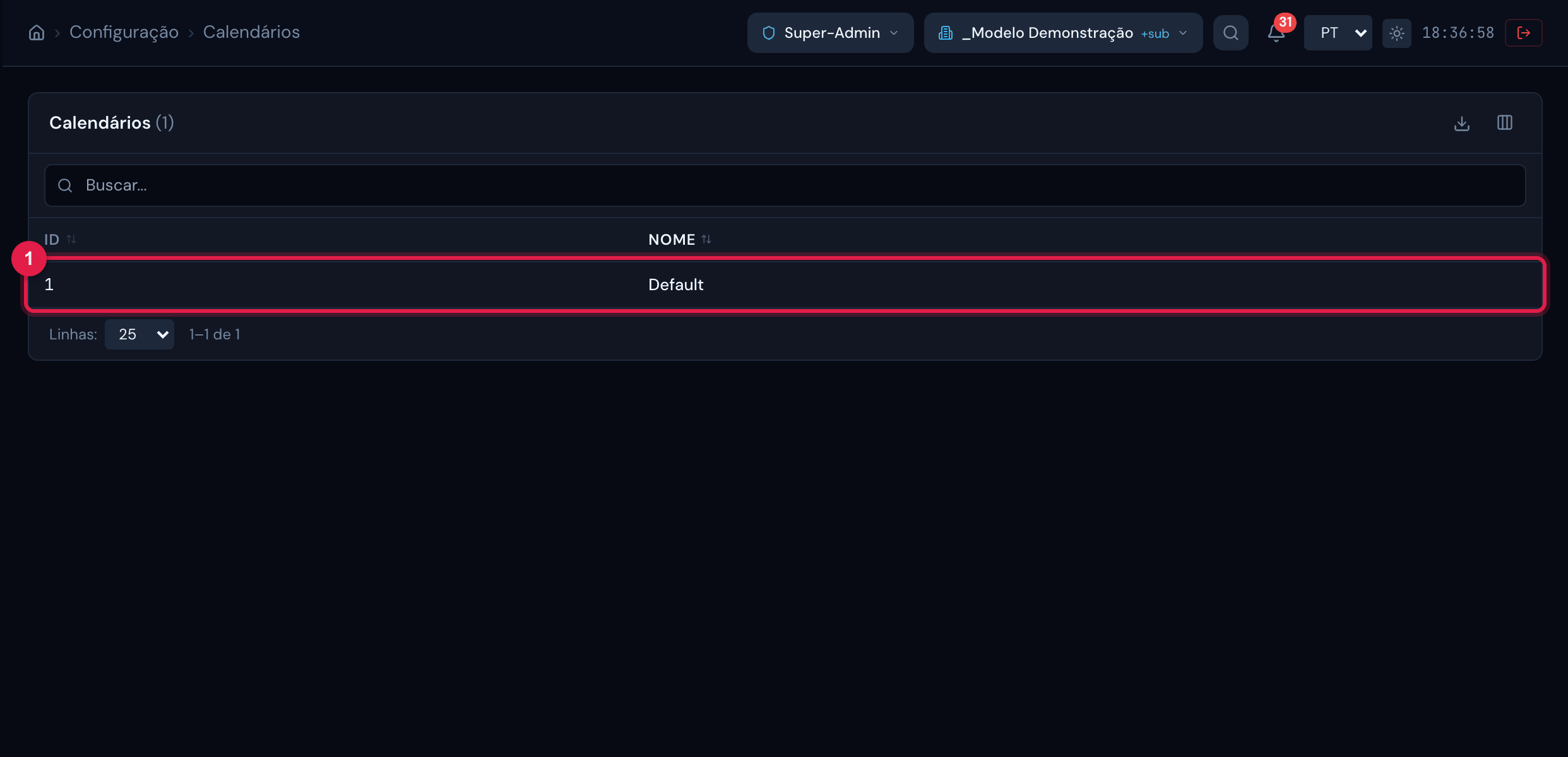

Configuração › Calendários: a lista dos calendários da empresa — é este nome que aparece no campo Calendário do assistente.

Figura 3. Configuração › Calendários: a lista dos calendários da empresa — é este nome que aparece no campo Calendário do assistente.

  1. 1Um calendário. A lista mostra só ID e Nome; os horários e feriados não aparecem aqui.
  • Dia útil é o dia da semana com pelo menos uma faixa de horário no calendário e que não é feriado. Um calendário sem nenhum horário cadastrado é tratado como segunda a sexta.
  • Feriado perpétuo vale todo ano no mesmo dia e mês; feriado comum vale só nas datas cadastradas.
  • A data que cai em dia não útil vai para o dia útil mais próximo: o H2O tenta primeiro o dia anterior, depois o seguinte, depois dois dias antes, dois depois, e assim até 7 dias. Com sábado e domingo não úteis, uma preventiva de sábado vai para sexta e uma de domingo vai para segunda — no exemplo deste manual, 10/01/2027 (domingo) virou 11/01.
  • O calendário entra também no SLA e nos Planos de Manutenção; os detalhes estão no manual Localizações e calendários.
