Gantt

Manual de Projetos · capítulo 7 de 13

A aba Gantt desenha as tarefas do projeto numa linha do tempo. Quem tem Editar em Projetos ajusta o cronograma ali mesmo, arrastando as barras; quem tem Criar liga tarefas com dependências; quem tem Lixeira apaga dependências. Quem só tem Ler vê o desenho e pode ligar o Crítico, sem os botões de edição.

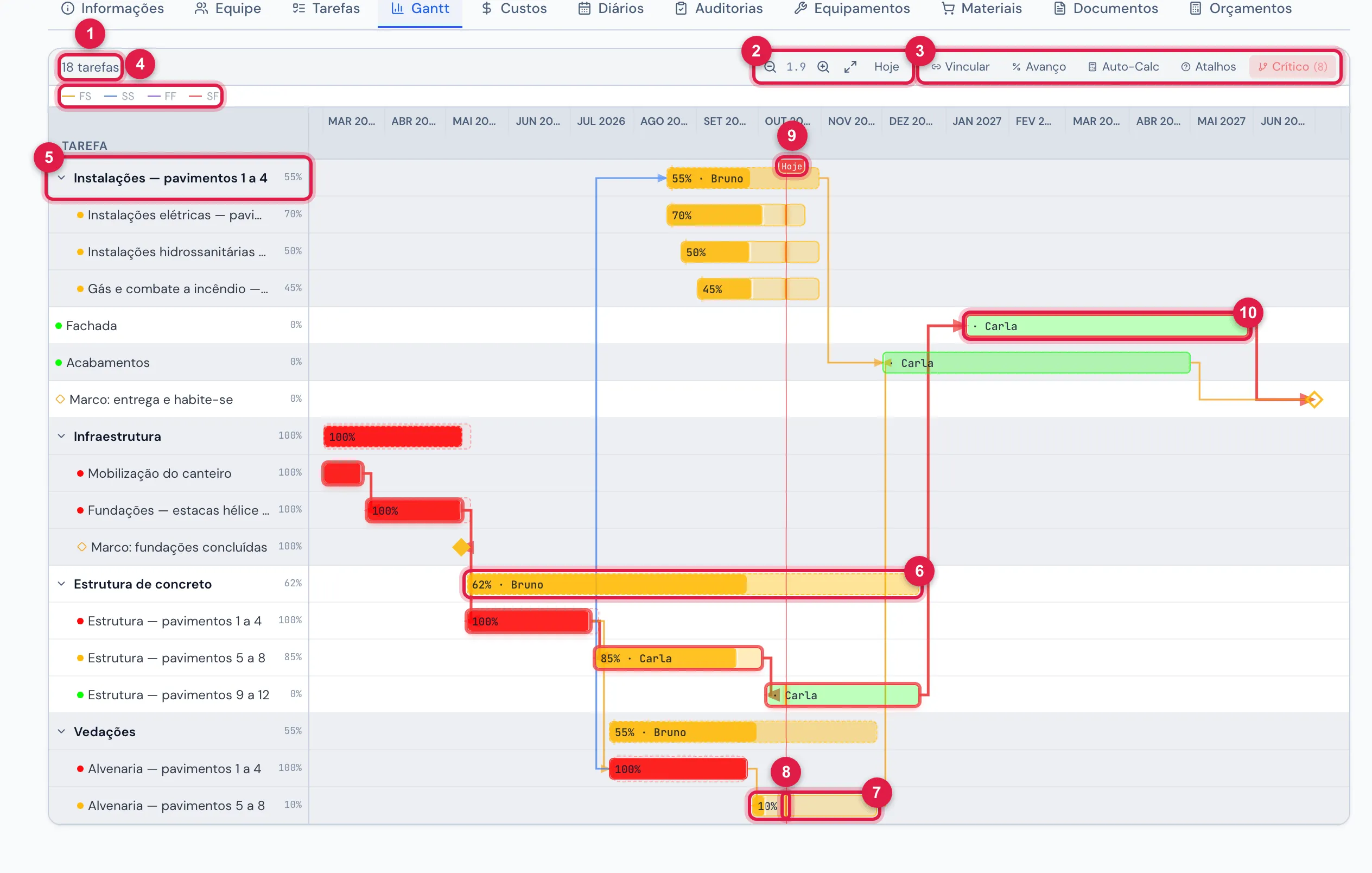

Aba Gantt de Residencial Vila Nova — Torre 1 com o caminho crítico ligado: as tarefas-pai tracejadas, as subtarefas, um marco, a linha de hoje e as dependências.

Figura 14. Aba Gantt de Residencial Vila Nova — Torre 1 com o caminho crítico ligado: as tarefas-pai tracejadas, as subtarefas, um marco, a linha de hoje e as dependências.

  1. 1Quantas tarefas o Gantt tem.
  2. 2Zoom − / +, Ajustar à tela (o cronograma inteiro na largura do gráfico) e Hoje.
  3. 3Vincular (direito Criar), Avanço e Auto-Calc (direito Editar), Atalhos (para quem pode editar o Gantt) e Crítico (para todos).
  4. 4Legenda das dependências: FS, SS, FF, SF.
  5. 5Coluna Tarefa — a seta de uma tarefa-pai mostra ou esconde as filhas.
  6. 6Barra de uma tarefa-pai: tracejada, é o resumo das filhas.
  7. 7Barra de uma subtarefa, com o % pintado por dentro.
  8. 8Marcador fino — onde a tarefa deveria estar hoje.
  9. 9Linha vermelha Hoje.
  10. 10Tarefa no caminho crítico, com contorno vermelho.
Elemento Como ler
Barra cheia uma tarefa sem filhas, do início ao fim planejados. A parte pintada é o %; a cor é a do estado da tarefa.
Barra tracejada uma tarefa-pai: resume as filhas e não se arrasta.
Losango um marco.
Faixa tracejada clara atrás da barra as datas reais, quando preenchidas.
Marcador fino na barra onde a tarefa deveria estar hoje, em linha reta entre o início e o fim. Passe o mouse para ver Deveria estar em X%.
Linhas entre barras as dependências, na cor do tipo (FS, SS, FF, SF).
Ícone de alerta ao lado de um pai as datas das filhas saíram do intervalo do pai. Clique em Auto-Calc para acertar.

Passe o mouse sobre uma barra para ver responsável, estado, Início, Fim, Duração, data real de início, o % comparado ao esperado e as dependências (Depende de / Bloqueia). Um projeto longo abre com as barras legíveis e o gráfico rola de lado dentro do quadro (a página fica parada); Ajustar à tela encaixa o período inteiro na largura.

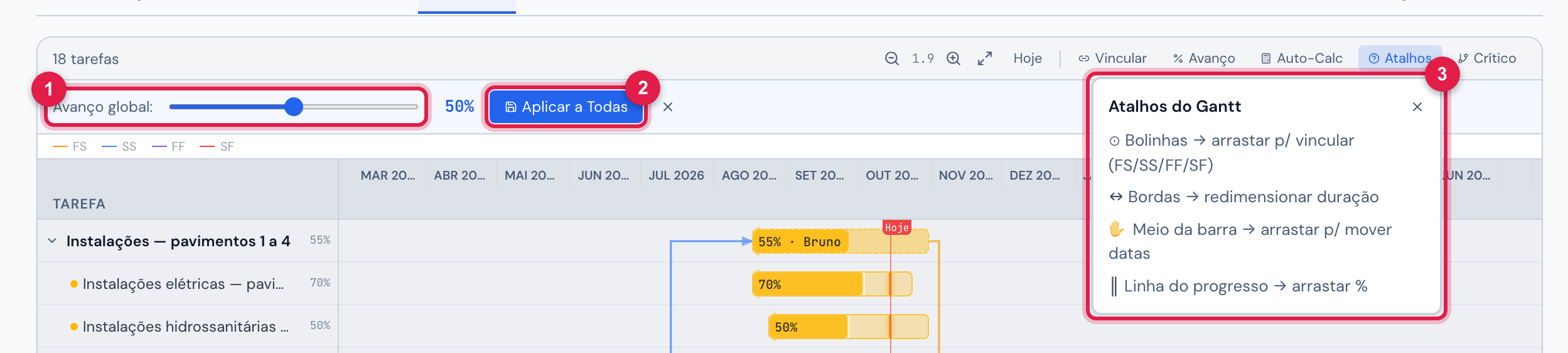

A faixa Avanço global aberta e o quadro Atalhos do Gantt.

Figura 15. A faixa Avanço global aberta e o quadro Atalhos do Gantt.

  1. 1Avanço global: — o controle de 0 a 100%, de 5 em 5.
  2. 2Aplicar a Todas — grava o % em todas as tarefas do projeto.
  3. 3Atalhos do Gantt — as quatro formas de arrastar.
Arraste… Para
o meio da barra mover a tarefa inteira: início e fim andam juntos, pelo número de dias arrastado.
a borda esquerda ou direita mudar só o início ou só o fim (a duração mínima é um dia).
a linha do progresso, dentro da barra mudar o %.
uma bolinha de uma barra até a bolinha de outra criar uma dependência; as pontas escolhidas definem o tipo (FS, SS, FF ou SF).
  • Arrastar barras e o % pede Editar; criar dependência pelas bolinhas pede Criar. Cada arrasto grava na hora. Com o projeto Pelas tarefas, o % do projeto e o dos pais se acertam em seguida.
  • Vincular é o caminho sem arrastar: clique em Vincular, depois na barra de origem e na de destino — cria uma dependência Fim → Início. Esc cancela.
  • Para apagar uma dependência, clique na linha dela e confirme Remover dependência? (direito Lixeira).
  • Numa fase de comissionamento, a linha do progresso não se arrasta: o % vem dos chamados (capítulo 6). As datas da fase se arrastam normalmente.
  • Mover uma tarefa não empurra as que dependem dela; ajuste cada uma.
Botão O que faz
Crítico liga e desliga o destaque do caminho crítico: a sequência de tarefas sem folga, que define a data de término do projeto. O botão mostra quantas tarefas são críticas. Só muda a visualização.
Avanço abre a faixa Avanço global:. Aplicar a Todas grava o mesmo % em todas as tarefas do projeto — útil para zerar um cronograma ou fechar tudo em 100% no encerramento. As fases de comissionamento ficam de fora (o aviso diz quantas foram ignoradas).
Auto-Calc recalcula as datas de cada tarefa-pai pelas filhas e o % dos pais pela média. O % do projeto só muda no modo Pelas tarefas; nos modos Manual e Pelo prazo ele fica como está. O aviso mostra o % do projeto e quantos % e datas foram ajustados (ou Tudo já estava sincronizado).
