Calendários
Manual de Localizações e calendários · capítulo 8 de 9
Um calendário diz quando a empresa trabalha. Ele tem um nome, os horários de cada dia da semana (um dia pode ter mais de uma faixa, como 08:00–12:00 e 13:00–18:00; dia sem faixa é dia não útil) e uma lista de feriados. O H2O usa o calendário para contar os prazos do SLA em horas úteis e para tirar agendamentos de fins de semana e feriados.A tela Calendários
Seção intitulada “A tela Calendários”Em Configuração › Calendários fica a lista dos calendários da empresa, com o número (ID) e o Nome, em ordem alfabética. A lista serve para conferir quais calendários existem e qual é o nome de cada um — é esse nome que aparece nos campos Calendário das outras telas.

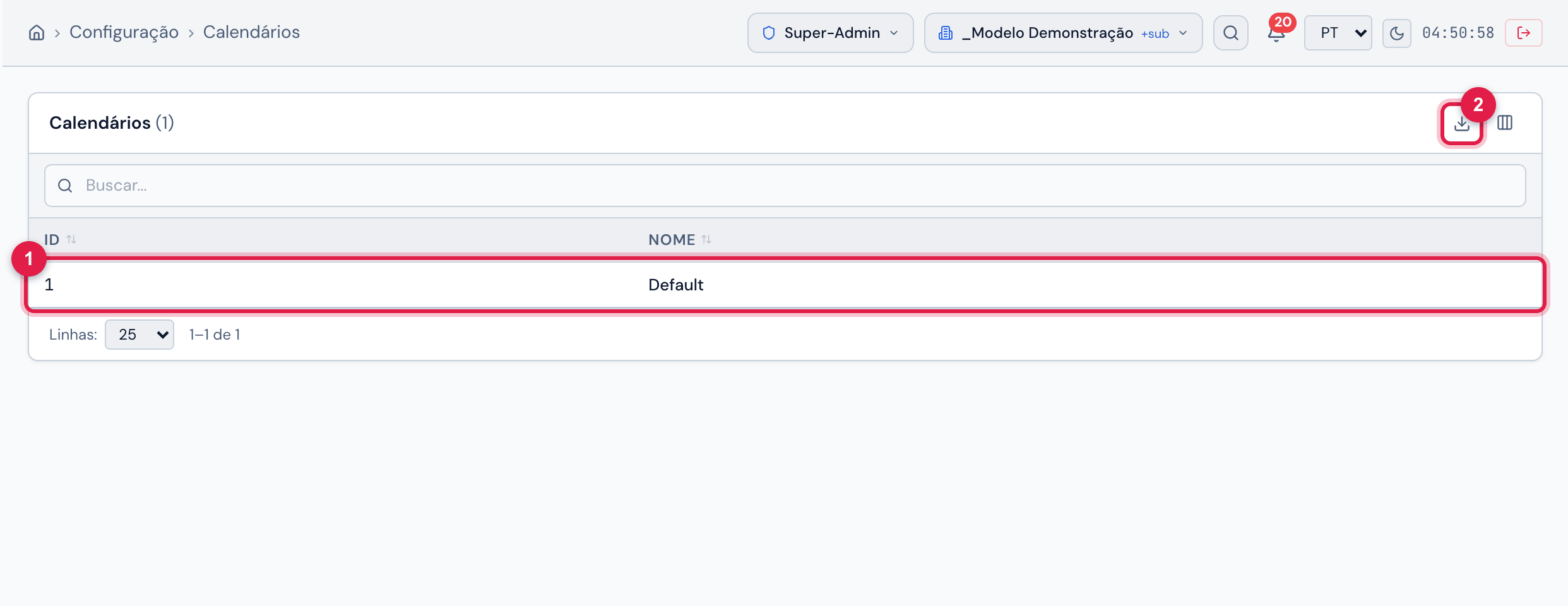

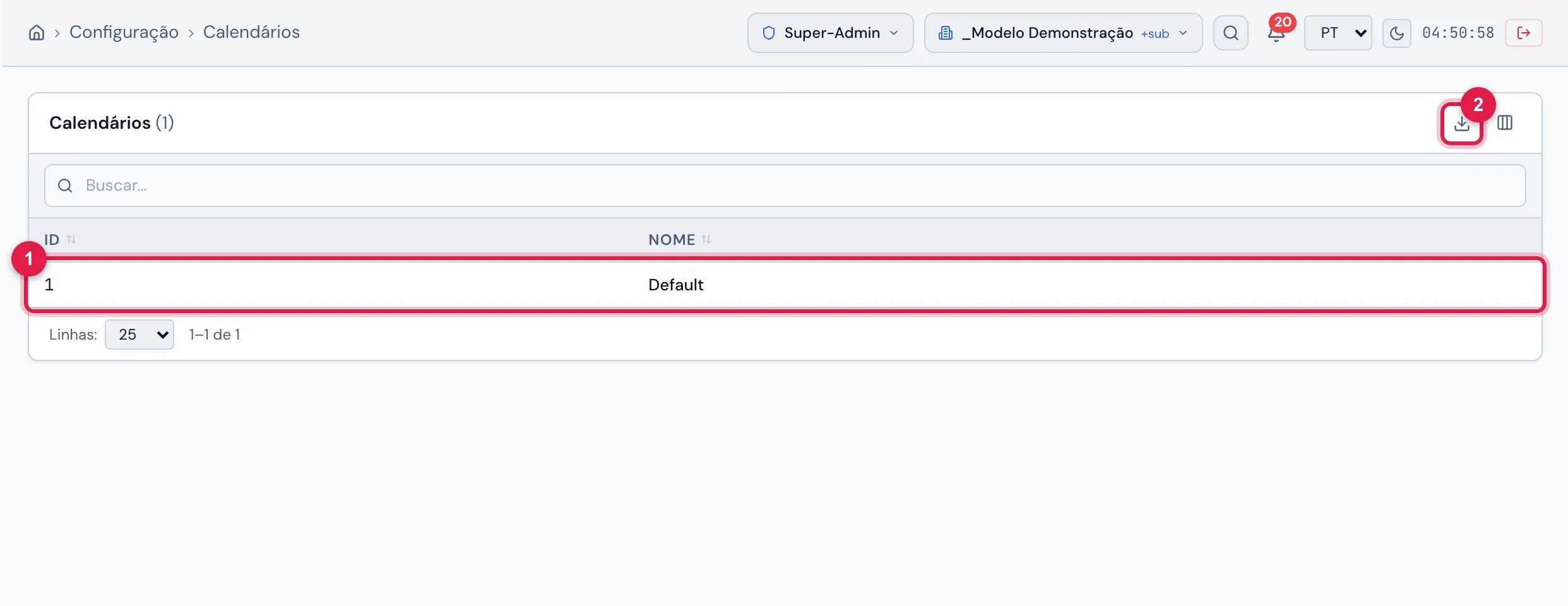

Figura 11. Configuração › Calendários: a lista com ID e Nome de cada calendário.
- 1Um calendário — o nome é o que aparece nos campos Calendário do SLA, da Programação Automática e dos Planos de Manutenção.
- 2Exportar — Excel ou PDF da lista.
Onde o calendário é usado
Seção intitulada “Onde o calendário é usado”| Onde | Campo | O que o calendário faz |
|---|---|---|
| ITIL › Níveis de Serviço — cada SLA e OLA | Calendário | conta em horas úteis os prazos de atendimento e de solução do chamado, o tempo pausado e o consumo do SLA no relatório (abaixo). Sem calendário no SLA — ou com um calendário sem horários —, tudo é contado em tempo corrido. |
| ITIL › Níveis de Serviço — Níveis de escalonamento de cada SLA | o Calendário do SLA | o tempo antes ou depois do prazo em que cada nível dispara é contado em horas úteis desse calendário. |
| Operações › PMOC | Calendário da programação | as datas dos chamados do PMOC que caem em dia não útil vão para o dia útil mais próximo, como na Programação Automática. Vazio: o H2O usa o calendário do site do PMOC — ou, se ele não tiver, o do site acima mais próximo; sem nenhum, o primeiro calendário da empresa. |
| Planejamento › Programação Automática | Calendário (obrigatório) | as datas geradas que caem em dia não útil vão para o dia útil mais próximo. |
| Planejamento › Planos de Manutenção | Ajustar para dia útil + Calendário | o próximo vencimento do plano que cair em dia não útil vai para o dia útil mais próximo. |

Figura 12. ITIL › Níveis de Serviço › um SLA em edição: o campo Calendário, com os calendários da empresa e — Nenhum —; a opção Considerar fim do expediente; embaixo, os Níveis de escalonamento, com o quadro de um nível novo aberto.
- 1Campo Calendário do SLA.
- 2Considerar fim do expediente — leva os prazos em dias e meses ao fim do expediente.
- 3Quando — o tempo do nível antes, no ou depois do prazo de solução, contado em horas úteis do calendário do SLA.
Com calendário no SLA (ou no OLA), os prazos do chamado — de atendimento (TTO) e de solução (TTR) — são contados no horário útil desse calendário, a partir da abertura. Sem calendário, ou com um calendário sem nenhuma faixa de horário, a conta é em tempo corrido, 24 horas por dia.
| Unidade do SLA | Como o prazo é contado com calendário |
|---|---|
| Minutos e Horas | soma só o tempo dentro das faixas de horário. O chamado aberto fora do expediente começa a contar no início da próxima faixa. Exemplo, com calendário de segunda a sexta, 08:00–18:00: um SLA de 4 horas aberto na sexta às 17:00 vence na segunda às 11:00 (1 hora na sexta e 3 na segunda). |
| Dias | soma N dias úteis e mantém a hora da abertura. O dia da abertura não conta; fins de semana e feriados são pulados. Se a hora cai fora do expediente, o prazo vai para o início da próxima faixa. Exemplo: um SLA de 1 dia aberto na sexta às 10:00 vence na segunda às 10:00. Um SLA antigo em semanas conta N × os dias úteis da semana do calendário (de segunda a sexta, 1 semana = 5 dias úteis). |
| Meses | soma N meses do calendário comum (não existe “mês útil”). Se o resultado cai em dia não útil ou fora do expediente, vai para o início da próxima faixa. |
- Considerar fim do expediente — nos SLAs em Dias e Meses, o prazo passa a ser o fim do expediente do dia encontrado (o fim da última faixa do dia). Exemplo: um SLA de 2 dias aberto na segunda às 10:00 vence na quarta às 18:00, e não às 10:00. Nos SLAs em minutos e horas, a opção não muda nada.
- Quando o prazo é calculado — na abertura do chamado e quando o SLA dele é trocado. Mudar o calendário ou o tempo de um SLA não recalcula os chamados já abertos.
- Pausa — quando o chamado entra num status marcado como Paralisa SLA (Sistema › Status de OS) e depois sai dele, o tempo parado é medido em horas úteis do calendário do SLA e o vencimento é empurrado por esse mesmo tempo útil. Sem calendário, a pausa é medida e somada em tempo corrido. O prazo de atendimento (TTO) não pausa.
- Relatório — em Relatórios › Tickets, a coluna SLA mostra quanto do prazo já foi consumido em horas úteis, pelo calendário do SLA: a porcentagem, quanto já passou do prazo (no chamado aberto e vencido) ou, no encerrado, No prazo / Fora do prazo. Passe o mouse na barra para ver o tempo gasto e o prazo. Quando o SLA não tem calendário, a conta é em tempo corrido e a barra ganha um ~ ao lado (SLA sem calendário: tempo corrido).
- O OLA usa o calendário do próprio OLA. O campo Calendário do nível de serviço (SLM) fica registrado, mas o cálculo usa o calendário de cada SLA e OLA: escolha o calendário em cada um.
- Níveis de escalonamento — na ficha do SLA, cada nível dispara um tempo antes do prazo, no prazo ou depois do prazo de solução, contado em horas úteis do mesmo calendário. Os níveis só agem com o escalonamento ligado no quadro Escalonamento da tela Níveis de Serviço.
Na Programação Automática e nos Planos de Manutenção
Seção intitulada “Na Programação Automática e nos Planos de Manutenção”- Dia não útil é o dia da semana sem nenhuma faixa de horário no calendário ou um dia de feriado. Um calendário sem nenhum horário cadastrado é tratado como segunda a sexta.
- A data que cai em dia não útil vai para o dia útil mais próximo: o H2O tenta primeiro o dia anterior, depois o seguinte, depois dois dias antes, dois depois, e assim por diante, até 7 dias. Exemplo: com sábado e domingo não úteis, uma preventiva de sábado vai para sexta; uma de domingo, para segunda.
- Na Programação Automática, o calendário é obrigatório: sem ele, o cadastro não avança.
- Nos Planos de Manutenção, o ajuste só acontece com Ajustar para dia útil marcado (no cadastro do plano, Ajustar vencimentos para dia útil). Se o plano não tiver calendário escolhido, o H2O usa o primeiro calendário da empresa.
Feriados
Seção intitulada “Feriados”- Cada feriado tem uma data de início e uma de fim — um feriado de vários dias (como um recesso) cobre todos os dias do período.
- Feriado perpétuo se repete todo ano no mesmo dia e mês: cadastrado uma vez, vale para sempre. Isso vale também para um período que vira o ano (por exemplo, recesso de 24/12 a 02/01 pega 31/12 e 01/01 de todos os anos).
- Feriado não perpétuo vale só nas datas cadastradas — o Carnaval, que muda de data, precisa ser cadastrado a cada ano.
- A mesma regra de feriado vale para o SLA (pausa e relatório), para a Programação Automática e para os Planos de Manutenção.
