Comissionamento: conceitos
Manual de Comissionamento · capítulo 1 de 10
Comissionamento é o processo que prova, com evidência, que cada equipamento e cada sistema foi fabricado, entregue, instalado, partido e testado como o projeto pede — antes de a instalação entrar em operação. Em data center isso vale para climatização (CRAC/CRAH, chillers), energia (UPS, grupos geradores, QGBT, PDUs), combate a incêndio e automação; em obras, para qualquer sistema predial que precise ser entregue testado.No H2O, o comissionamento é montado dentro de um projeto (manual Projetos) e executado com chamados: cada teste é uma tarefa de chamado, com o checklist do teste, o ativo testado, fotos e assinatura. O H2O junta as peças — fases, ativos, chamados, resultados, falhas e retestes — e mostra em que pé está cada ativo em cada fase.
Os níveis L1 a L5
Seção intitulada “Os níveis L1 a L5”O mercado de data center costuma dividir o comissionamento em cinco níveis, do teste em fábrica ao teste integrado do site inteiro. O H2O cria esses cinco níveis de uma vez (capítulo 2), com estes nomes:
| Nível | Nome no H2O | O que se verifica |
|---|---|---|
| L1 | L1 — Teste em fábrica (FAT) | o equipamento na fábrica, antes do embarque: ensaios do fabricante, testemunhados pelo cliente quando o contrato pede. |
| L2 | L2 — Recebimento em campo (SAT) | a chegada ao site: inspeção de recebimento, avarias de transporte, conferência de placa, acessórios e documentação. |
| L3 | L3 — Pré-funcional / partida | a instalação concluída: checklists de montagem, ligações, torque, isolação, start-up assistido pelo fabricante. |
| L4 | L4 — Teste funcional (FPT) | cada equipamento operando em todas as condições previstas: setpoints, alarmes, intertravamentos, comutações, desempenho. |
| L5 | L5 — Teste integrado de sistemas (IST) | os sistemas juntos, em cenários reais: falta de energia da concessionária, partida do gerador, transferência, perda de um CRAC, carga térmica com bancos de carga. |
Os nomes e a quantidade de níveis são seus: dá para renomear, criar outros (por exemplo, um nível de “Treinamento e entrega”) ou usar só três fases numa obra pequena (capítulo 2).
Os termos
Seção intitulada “Os termos”| Termo | O que é no H2O |
|---|---|
| Nível ou tipo de fase | um tipo de tarefa de projeto marcado como Fase de comissionamento, com uma Ordem (1 = primeira). É o catálogo de níveis da empresa (capítulo 2). |
| Fase | uma tarefa de projeto cujo tipo é um nível. O % dela não é digitado: vem dos testes executados nos chamados ligados a ela (capítulo 3). |
| Sistema ou agrupamento | a tarefa-pai das fases na árvore do projeto — por exemplo, “Climatização — CRACs da Sala Norte” com as fases L1 a L5 embaixo. Organiza a matriz e o aviso de fase anterior (capítulo 3). |
| Roteiro | a regra “neste nível, para este tipo de ativo, use este modelo de tarefa” — por exemplo, L3 × Climatização → “L3 — Partida da unidade de climatização (CRAC)” (capítulo 2). |
| Modelo de tarefa | o template de tarefa de Conhecimento › Templates, com o checklist do teste. |
| Chamado de comissionamento | um chamado ligado a uma fase. Nasce com a modalidade Comissionamento quando é gerado em lote (capítulo 4). Cada tarefa dele é o teste de um ativo. |
| Resultado do teste | Aprovado, Reprovado ou Reteste, registrado na tarefa do chamado (capítulo 5). |
| Matriz | a aba Comissionamento do projeto: ativos nas linhas, fases nas colunas, a situação de cada par na célula (capítulo 6). |
| Apontamento GQE | o registro de uma falha a corrigir (punch list). Uma reprovação abre um sozinha (capítulo 7). |
| RNC | o Relatório de Não Conformidade (FORM-QL-0003), para quando a falha vira não conformidade formal, em geral com o fornecedor (capítulo 7). |
| Dossiê do ativo | o PDF com toda a história de comissionamento de um ativo: fases, registros de teste, fotos, assinaturas, pendências, GQE e RNC (capítulo 8). |
Onde fica
Seção intitulada “Onde fica”O comissionamento não tem um menu próprio: ele aparece nos lugares onde o trabalho já acontece.

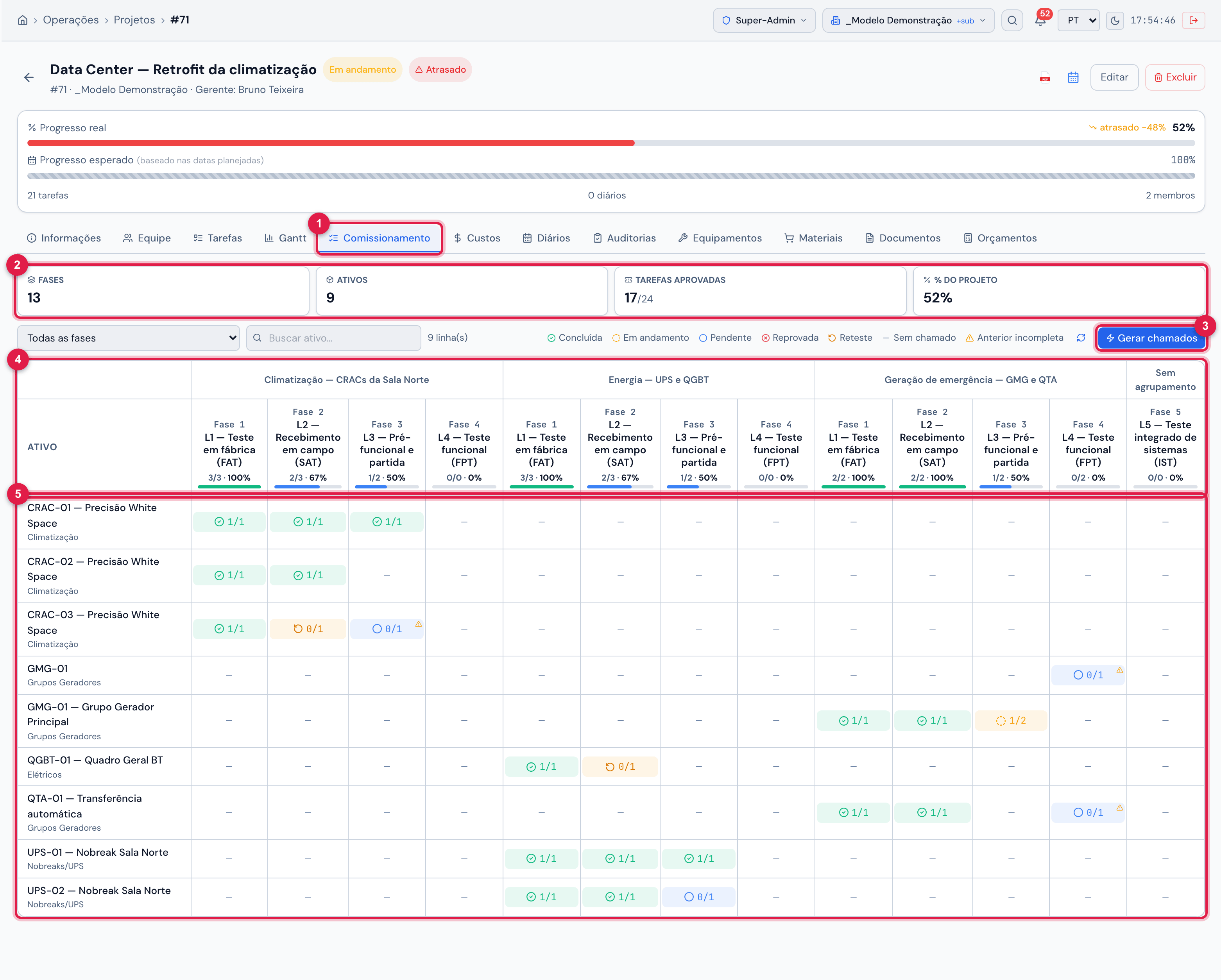

Figura 1. A aba Comissionamento do projeto Data Center — Retrofit da climatização: as fases nas colunas — L1 a L4 de cada sistema e o L5, que integra todos, em Sem agrupamento —, os ativos nas linhas e a situação de cada ativo em cada fase.
- 1A aba Comissionamento — só aparece quando o projeto tem pelo menos uma fase.
- 2O resumo: Fases, Ativos, Tarefas aprovadas e % do projeto.
- 3Gerar chamados — cria os chamados de teste em lote (capítulo 4).
- 4As fases, agrupadas pelo sistema, com o % de cada uma.
- 5Os ativos e a situação de cada um em cada fase (capítulo 6).
| Onde | O que se faz ali | Capítulo |
|---|---|---|
| Configuração › Tipos de tarefa de projeto | os níveis (fases) e os Roteiros por nível | 2 |
| Operações › Projetos › projeto › aba Tarefas | as tarefas de fase e os sistemas | 3 |
| Operações › Projetos › projeto › aba Comissionamento | a matriz e o botão Gerar chamados | 4 e 6 |
| ficha do chamado › aba Tarefas | o Resultado do teste de cada tarefa | 5 |
| Operações › Apontamentos (GQE) e Qualidade › RNC | as falhas e o Escalar para RNC | 7 |
| Ativos › ativo › aba Comissionamento | a linha do tempo do ativo e o Dossiê PDF | 8 |
| app H2O | executar os testes, dar o resultado ao concluir, ver o ativo pelo QR | 9 |
Direitos de acesso
Seção intitulada “Direitos de acesso”O comissionamento usa os direitos que já existem no perfil (Pessoas › Perfis › perfil › aba Permissões). Não há um direito “Comissionamento”.

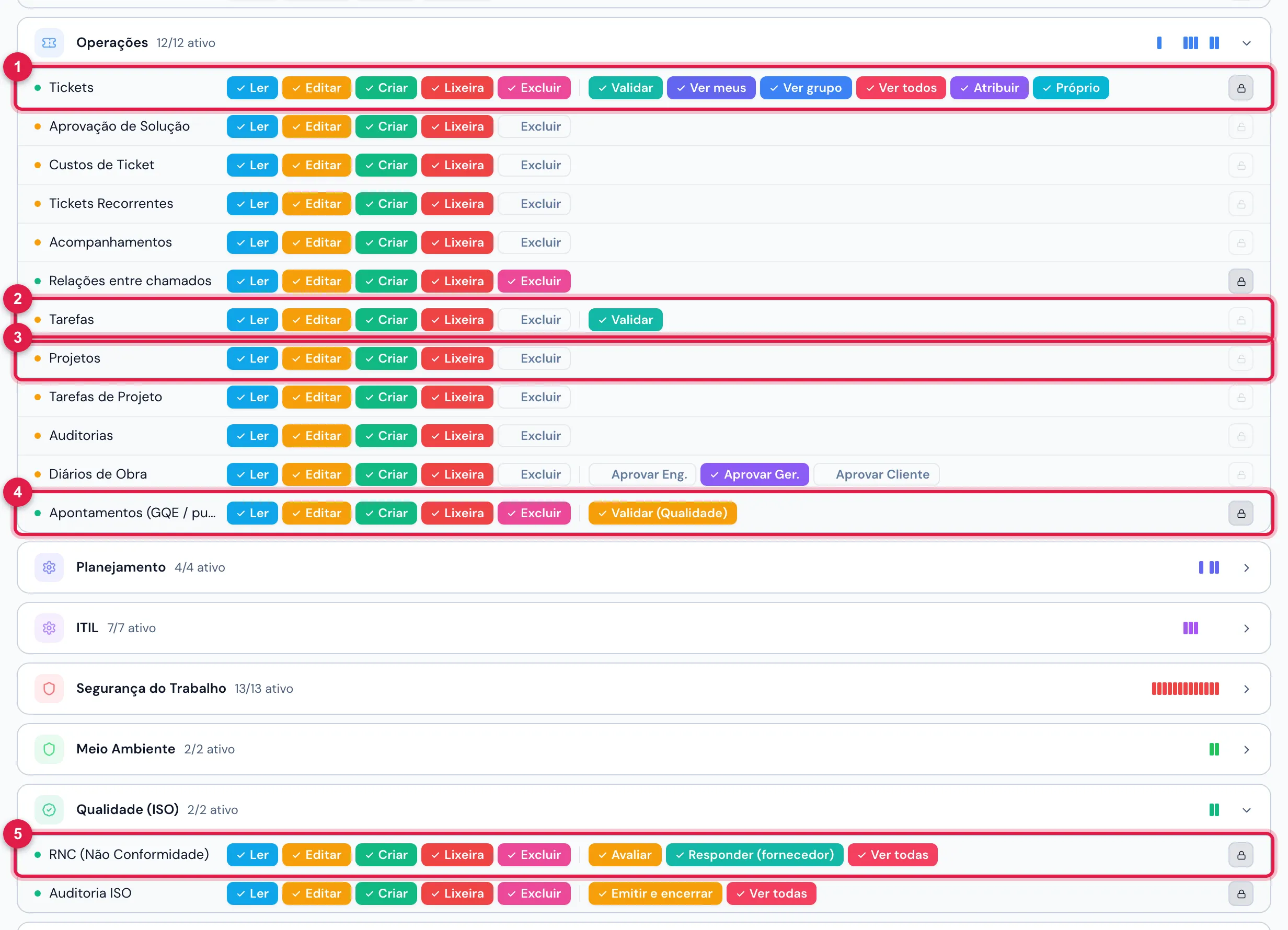

Figura 2. Pessoas › Perfis › Super-Admin › Permissões: as linhas que o comissionamento usa — Tickets, Tarefas, Projetos e Apontamentos (GQE / punch list) (grupo Operações) e RNC (Não Conformidade) (grupo Qualidade (ISO)).
- 1Linha Tickets — Criar é preciso para gerar chamados em lote.
- 2Linha Tarefas — Editar dá o resultado do teste em qualquer tarefa; o técnico do chamado não precisa dele.
- 3Linha Projetos — níveis, roteiros, fases e a matriz.
- 4Linha Apontamentos (GQE / punch list).
- 5Linha RNC (Não Conformidade) — Criar é preciso para escalar um apontamento.
| Para… | É preciso |
|---|---|
| ver os níveis, os roteiros, a aba Comissionamento do projeto e o PDF do Gantt | Ler em Projetos |
| Criar níveis padrão (L1–L5) e Novo tipo | Criar em Projetos |
| editar um tipo e trocar o modelo de um roteiro | Editar em Projetos |
| excluir um tipo | Lixeira em Projetos |
| Gerar chamados (lote) | Editar em Projetos e Criar em Tickets, os dois no site do projeto |
| registrar Aprovado / Reprovado / Reteste e concluir a tarefa | Editar em Tarefas ou em Tickets no site do chamado, ou ser o técnico do chamado ou da tarefa (direto ou pelo grupo técnico); o chamado não pode estar solucionado nem fechado |
| Escalar para RNC | Editar em Apontamentos (GQE) e Criar em RNC |
| ver a aba Comissionamento do ativo e baixar o Dossiê PDF | Ler no tipo do ativo (por exemplo, Climatização) |
O que muda e o que não muda
Seção intitulada “O que muda e o que não muda”- Nada muda para os chamados fora do comissionamento. O resultado do teste, a reprovação automática, o reteste e o GQE só existem quando o chamado está ligado a uma fase. Um chamado comum — corretiva, preventiva, um chamado qualquer de projeto sem fase — conclui exatamente como antes, no web e no app.
- Concluir uma tarefa de fase pergunta o resultado — no web e no app. O quadrado de concluir na aba Tarefas do chamado, o Marcar Feito da página da tarefa, o Finalizar do checklist e o concluir do app abrem a pergunta Resultado do teste: Aprovado e Reprovado concluem a tarefa, Reteste a deixa aberta. Uma tarefa de fase concluída sem resultado, por um caminho que não pergunta, conta como Aprovado (capítulos 5 e 9).
- O aviso de fase anterior incompleta não bloqueia nada. Ele avisa que um ativo vai para o L4 sem ter o L3 aprovado, por exemplo — mas o chamado é gerado, executado e conta normalmente. Quem decide seguir ou esperar é a equipe (capítulo 6).
- As fases contam no % do projeto como qualquer tarefa, quando o projeto está no modo Pelas tarefas (manual Projetos, capítulo 3).
Web e app
Seção intitulada “Web e app”| Faço isto… | Web | App |
|---|---|---|
| cadastrar níveis e roteiros, montar as fases | sim | não |
| gerar os chamados de teste em lote | sim | não |
| executar o teste (checklist, fotos, assinatura) | sim | sim |
| registrar Aprovado / Reprovado / Reteste | sim (ao concluir a tarefa e na aba Tarefas do chamado) | sim (ao concluir a tarefa) |
| ver a matriz ativos × fases do projeto | sim | não |
| ver o comissionamento de um ativo | sim (aba Comissionamento) | sim (aba Comissionamento, também pelo QR) |
| tratar o apontamento GQE e escalar para RNC | sim | não |
| Dossiê PDF do ativo e PDF do Gantt | sim | não |
